结构厂房的建造主要分以下五部分

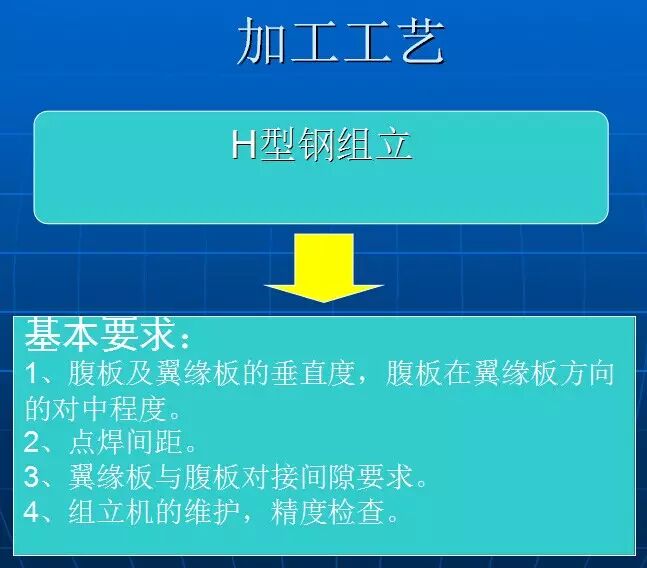

1、预埋件,(能稳定厂房结构)

2、柱子,一般用H型钢,或者C型钢(通常是用角钢把两根C型钢连接)

3、梁,一般都用C型钢和H型钢,(中间积的高度根据梁的跨度来定)

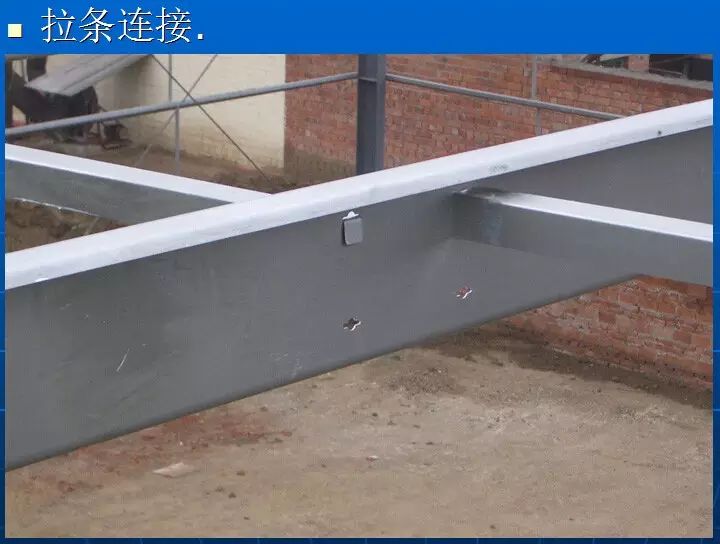

4、檩条:一般都用C型钢和Z型钢。

5、支撑、拉条,通常是圆钢。

6、瓦,分两种,第一种是单片瓦(彩钢瓦)。第二种是复合板。(两层彩涂板中间夹着聚氨酯或岩棉起到冬暖夏凉的作用,也有隔音防火的效果)。

常用名词

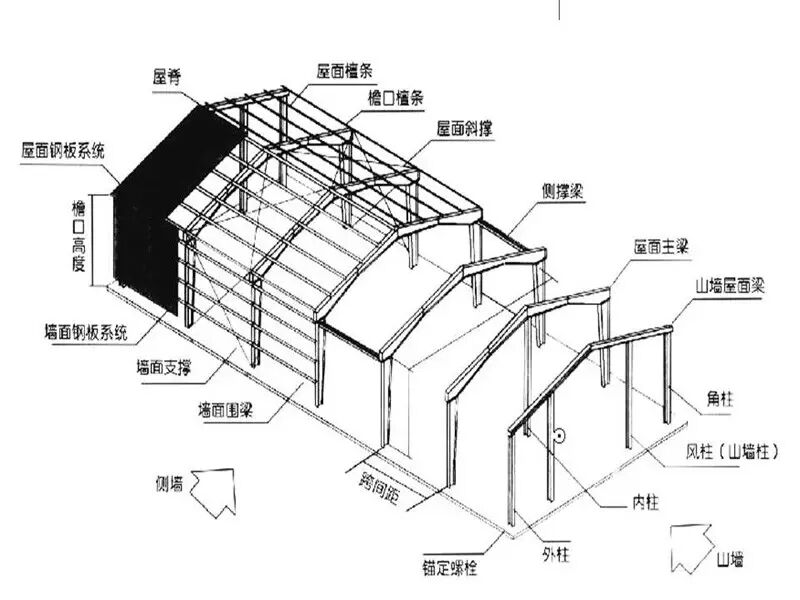

一、主钢架(柱、梁、吊车梁)

编制依据:详图。

二、次钢架结构:C檩、拉条、撑杆、隅撑、水平支撑、柱间支撑、地脚螺栓(含以上各类的螺母、垫圈)

三、辅材:

1、加工辅材:焊剂、焊丝、焊条、三气(氧气、CO2气、金火焰)、油漆、稀料、钢砂等。

2、安装辅材:油漆、稀料、焊条、高强螺栓等。

3、设备工具用耗材:钻头、切割片、磨光片、导电嘴、喷嘴、冷却液、电量、设备配件等。

4、劳动保护用品:安全帽、手套、绝缘手套、绝缘鞋、防滑鞋、眼镜、工作服等。

5、检验工具:圈尺、钢板尺、拐尺、焊角尺、探伤仪等。

地脚螺栓预埋

我们一直这样做:先将地脚螺栓按设计尺寸组立成组;按照设计尺寸制作一块“模板”,标出轴线的位置;预埋时先将组立好的地脚螺栓放入支设好的混凝土模板内,把“模板”套到组立好的地脚螺栓上,利用经纬仪、水准仪把模板定位好,再用电焊机把地脚螺栓与钢筋及混凝土模板固定好,固定时要保证地脚螺栓与混凝土模板的相对位置。

浇筑砼时应注意的问题:砼浇筑前必须在螺栓的螺扣上缠油布以保护螺扣,待钢结构安装时再解开。砼浇筑过程中,要尽量避免踩在模板上,振动棒要尽量避免直接碰螺栓,特别不要碰撞螺扣。砼浇筑完毕后要派人检查柱顶标高,不符合要求的在砼初凝前整改好。混凝土浇注完毕后初凝前要重新校正地脚螺栓的位置。

紧固件连接工程

螺栓作为钢结构连接紧固件,通常用于构件间的连接、固定、定位等。钢结构中的连接螺栓一般分普通螺栓和高强度螺栓两种。普通螺栓或高强度螺栓而不施加紧固力,该连接即为普通螺栓连接;高强度螺栓并对螺栓施加紧固力,该连接称高强度螺栓连接。

一、普通螺栓连接

钢结构普通螺栓连接即将普通螺栓、螺母、垫圈机械地和连接件连接在一起形成的一种连接形式。

普通螺栓的施工要求:

(1)连接要求

(2)直径和长度选择

(3)螺栓紧固

二、高强螺栓连接

高强度螺栓连接已经发展成为与焊接并举的钢结构主要连接形式之一,它具有受力性能好、耐疲劳、抗震性能好、连接刚度高,施工简便等优点,被广泛地应用在建筑钢结构和桥梁钢结构的工地连接中。
高强度螺栓连接按其受力状况,可分为摩擦型连接、摩擦-承压型连接、承压型连接和张拉型连接等几种类型,其中摩擦型连接是目前广泛采用的基本连接形式。

(1)高强度六角头螺栓
钢结构用高强度大六角头螺栓,分为8.8和10.9两种等级,一个连接副为一个螺栓、一个螺母和两个垫圈。高强度螺栓连接副应同批制造,保证扭矩系数稳定,同批连接副扭矩系数平均值为0.110-0.150,其扭矩系数标准偏差应不大于0.010。

(2)扭剪型高强度螺栓
钢结构用扭剪型高强度螺栓一个螺栓连接副为一个螺栓、一个螺母和一个垫圈,它适用于摩擦型连接的钢结构。

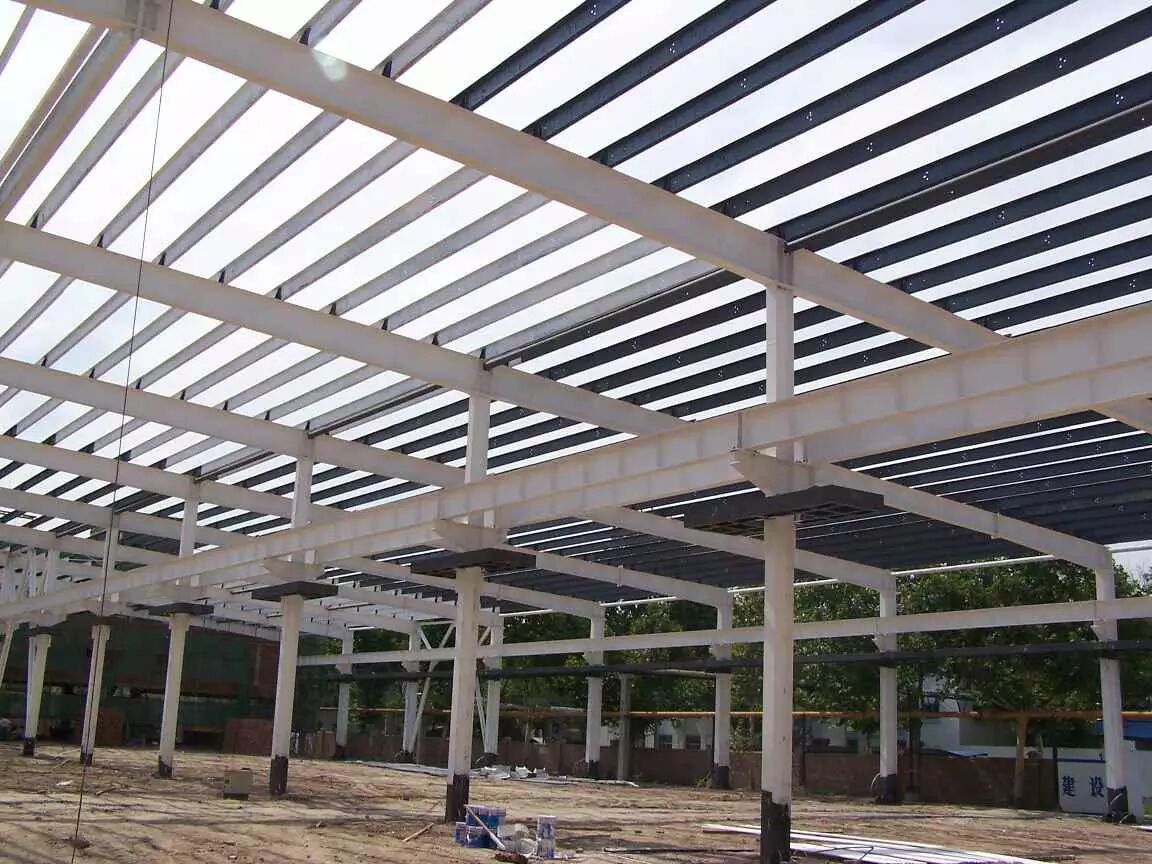

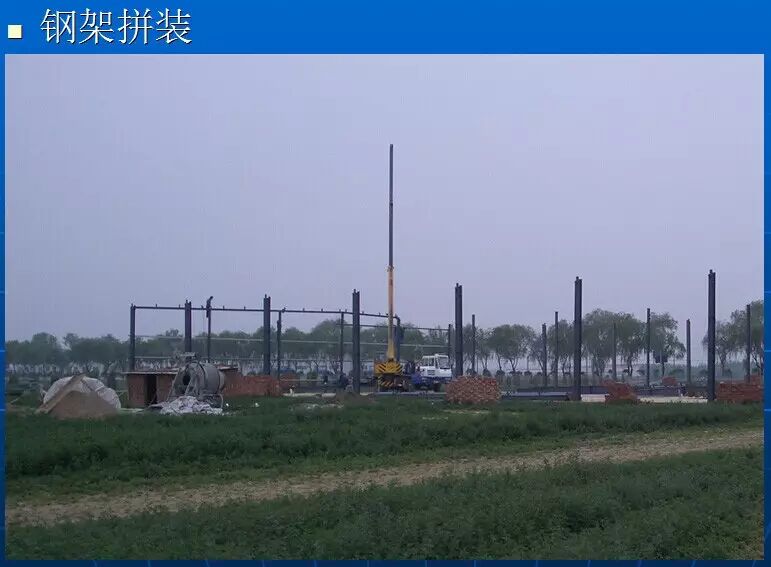

单层钢结构安装工程

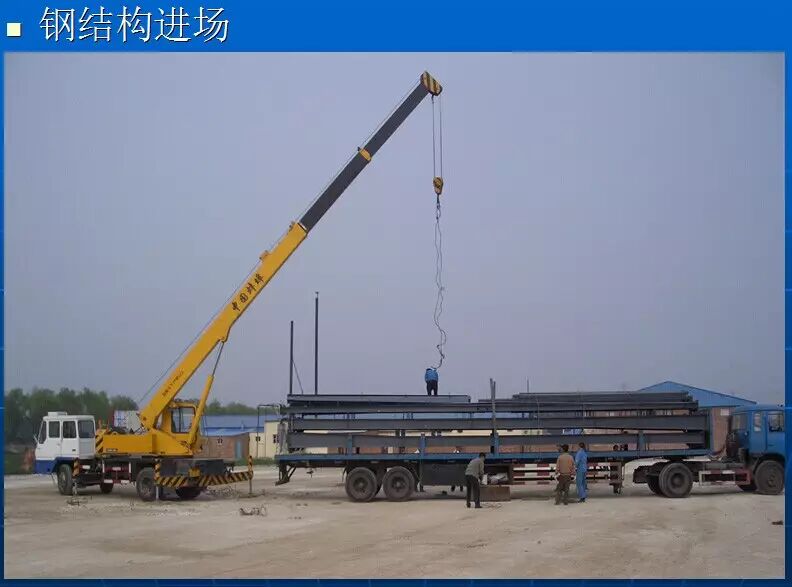

一、安装前的准备工作

1.核对进场资料、质量证明、设计变更、图纸等技术资料

2.落实深化施工组织设计,做好起吊前的准备工作

3.掌握安装前后的外界环境,如风力、温度、风雪、日照等

4.图纸的会审和自审

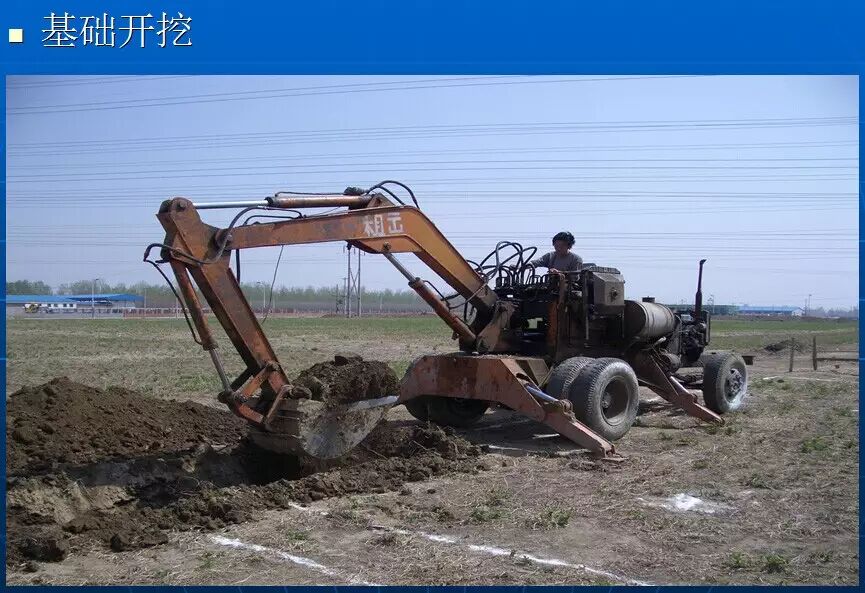

5.基础验收

6.垫板设置

7.灌筑砂浆采用无收缩微膨胀砂浆,且比基础砼高一个等级

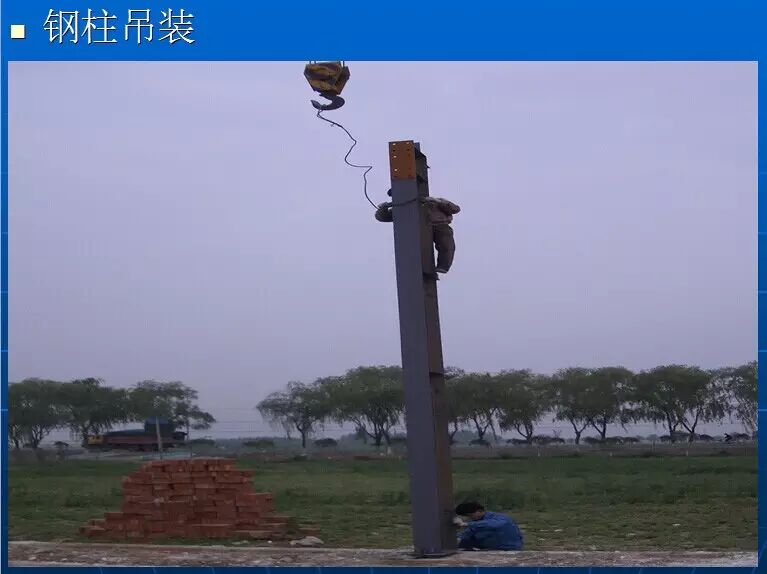

二、钢柱子安装

设置标高观测点和中心线标志,标高观测点的设置应

与牛腿支承面为基准,且便于观察,无牛腿柱应以柱顶

端与桁架连接的最后一个安装孔中心为基准。

中心线标志应符合相应规定

多节柱安装时,宜将柱组装后再整体吊装。

钢柱吊装后应进行调整,如温差、阳光侧面照射等引

起的偏差柱子安装后允许偏差应符合相应规定

屋架、吊车梁安装后,进行总体调整,然后再进行固

定连接。

长细比较大的柱子,吊装后应增加临时固定措施。

柱间支撑应在柱子找正后再进行安装。

三、吊车梁的安装

应在柱子第一次校正的柱间支撑安装后进行,安装

顺序从有柱间支撑的跨间开始,吊装后的吊车梁应进行

临时固定。

吊车梁的校正应在屋面系统构件安装并永久连接后

进行,其允许偏差应符合相应规定。其标高的校正可通

过调整柱底板下垫板厚度进行。吊车梁下翼缘与柱牛腿

的连接应符合相应规定。吊车梁与辅助桁架的安装宜采

用拼装后整体吊装,其侧向弯曲、扭曲和垂直度应符合

规定。

四、吊车轨道安装

五、屋面系统结构安装

六、维护系统结构安装

七、平台、梯子及栏杆的安装

屋面工程

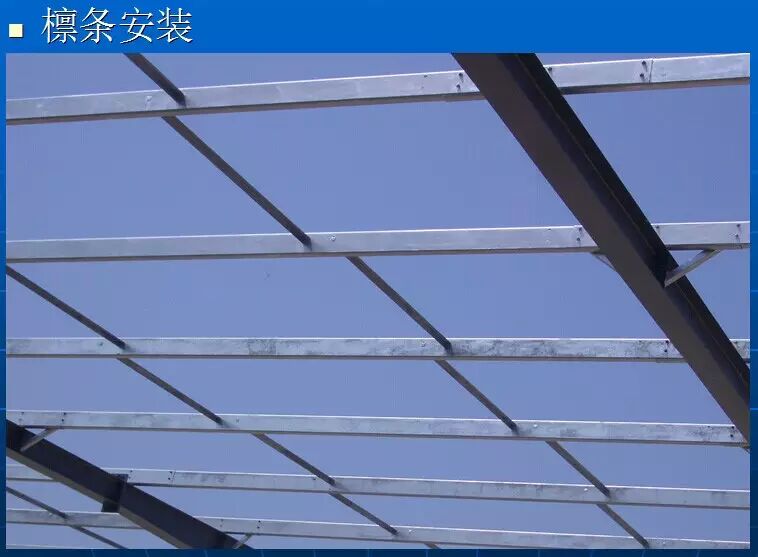

1.1对进场的C型檩条进行检查,对几何尺寸超偏或在运输中已经严重变形的檩条,退场调换。

1.2檩条安装时,必须垂直于屋脊拉线,确保屋檩在一平面内,首先安装屋脊檩条,焊接屋脊撑杆,然后依次安装屋檩、屋面洞口加强檩,在安装下坡檩条时,必须安装拉条,并调平拉紧,保证檩条不扭曲变形,有效防止屋檩受压翼失稳。

1.3对进场的屋面板,复核几何尺寸、数量、颜色等,对运输中变形严重、涂层划伤等严重缺陷的,退场调换。
