除了免抹灰,万科还有这些施工技术
工程质量
万科除了有强大的免抹灰技术,其在混凝土结构施工和砌筑与后浇结构施工中,都有一些先进的技术手段值得业界学习。
▌一、混凝土结构施工技术亮点

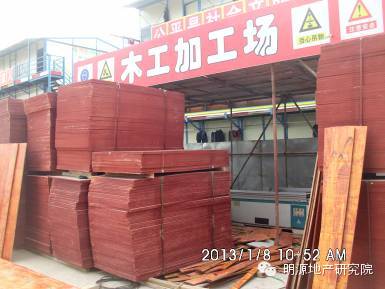

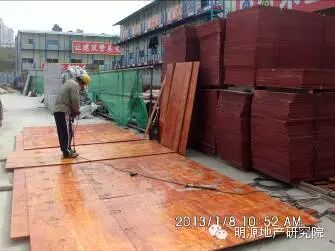

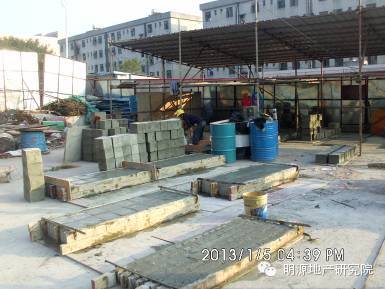

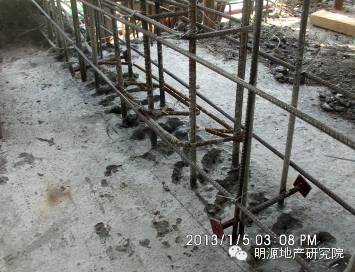

1.主体结构配模板,采用集中加工集中配置,有利提高生产效率和施工现场整洁。

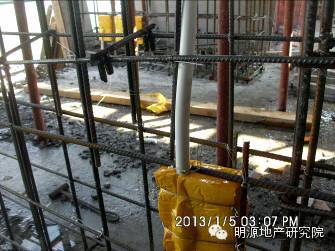

2.公共部位走道板设计板厚为160MM,板筋马凳采用长条钢筋烧焊成的钢筋撑代替,更有效避免了工人踩乱钢筋;确保板面筋的保护层厚度符合要求。

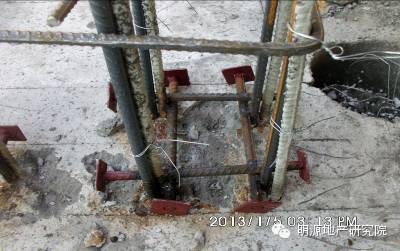

3.墙柱定位采用钢筋撑烧焊固定,避免模板跑模和墙柱移位,以确保墙柱截面尺寸符合设计要求。

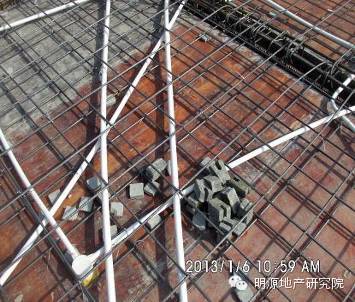

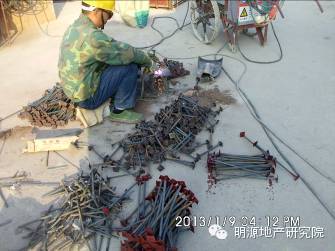

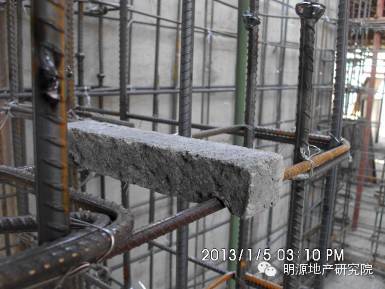

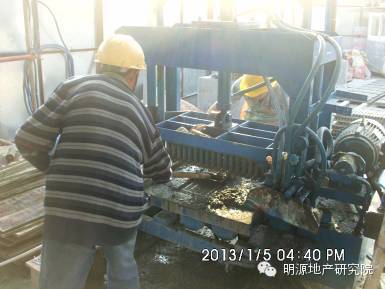

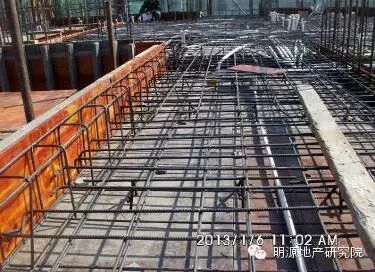

4.集中机器生产钢筋保护层垫块和“H”型混凝土垫块,代替传统的钢筋马凳,提高施工效率;以此更有效保证板筋保护层厚度符合设计要求。

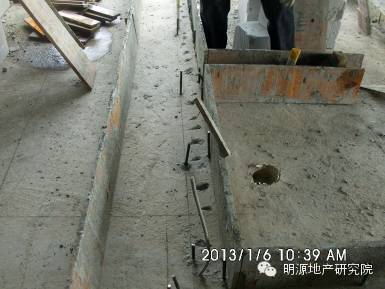

5.剪力墙封模前在分布筋处,每隔0.5㎡放置一个钢筋撑或者水泥撑,确保钢筋保护层避免出现过大或者过小;以此更有效保证墙柱截面尺寸和平整度符合设计要求。

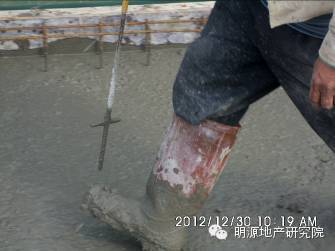

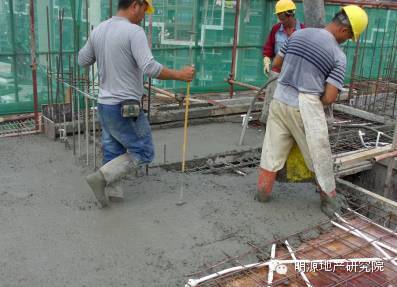

6.浇筑混凝土过程中,专人使用插钎跟进检查楼板厚度是否符合要求,确保板厚尺寸控制在(-5MM—+8MM)的范围内,这提高了板面找平的施工效率。
7.在浇筑墙柱、梁板过程中,质检员组织模板工跟进检测墙柱的垂直度和天花顶板水平度,如有偏差,立即调整;垂直度控制在4MM之内,顶板水平度控制在5MM的范围内。
▌二、砌筑与后浇结构施工技术亮点

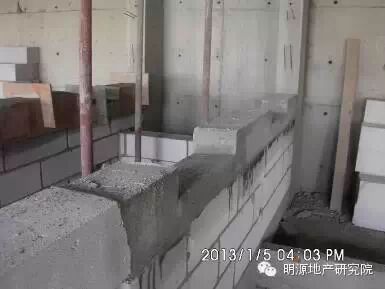

1.砌筑施工前清扫地面灰尘,找出结构施工控制线,根据控制线弹出每面墙的施工控制线,然后根据施工控制线弹出墙体的定位线。

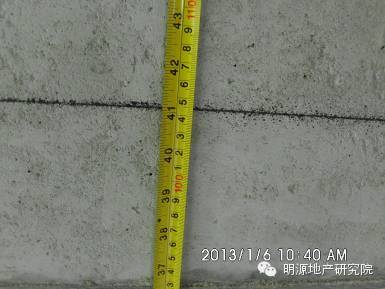

2.根据地面上的砌筑施工控制线,使用激光扫平仪在墙柱身弹出垂直控制线和墙体垂直定位线;这有利于控制好墙体的垂直度不大于5MM;也有利于控制好外门窗洞口边线的垂直度和洞口尺寸一致性。

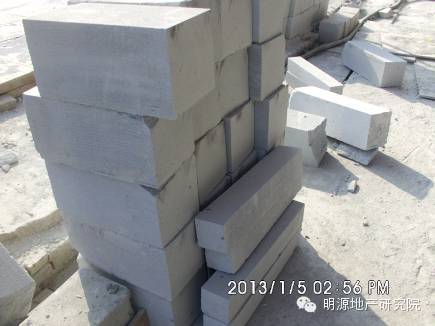

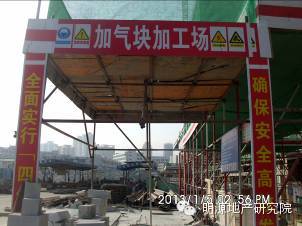

3.根据万科四化生产要求,按照每面墙的排砖图尺寸要求,对统一需要切割的加气块采取集中加工;这大大提高生产效率,加快施工进度;也减少施工垃圾,有利于现场文明施工管理。
4.按万科产品质量技术要求,对门窗洞口边的混凝土预制块也采用集中加工;

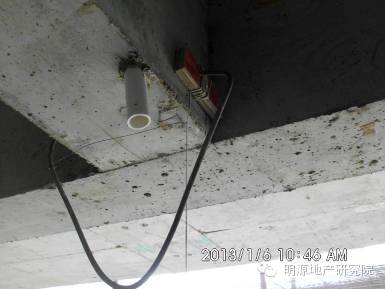

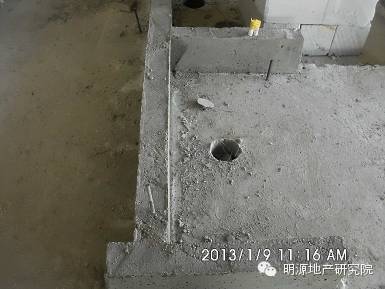

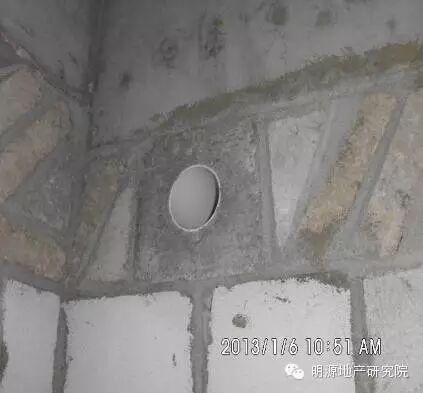

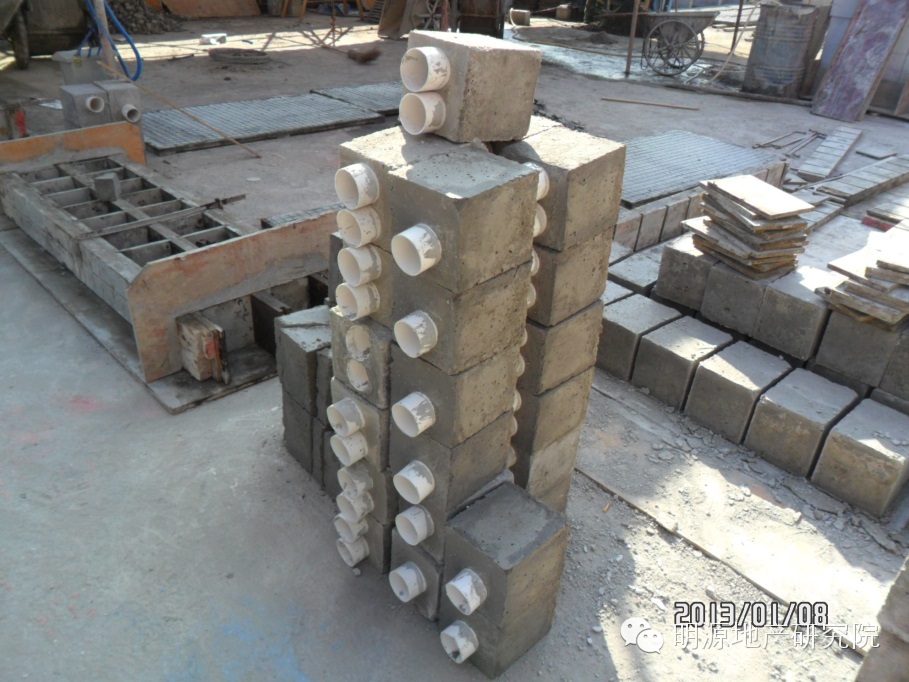

为防止空调管冷凝水倒流和杜绝外墙渗水,也集中加工了空调预留管的预制块。

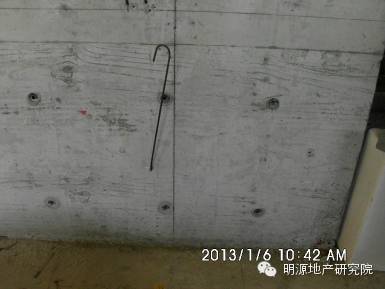

5.严格按照建筑1米标高线墙体排版图要求定位出墙体拉结筋的位置钻孔植筋;以确保拉结筋刚好在墙体的水平灰缝处,保证了施工质量。
6.厨卫间降板处先凿毛,后浇筑不低于200MM高的混凝土反坎,以杜绝厨卫间的水向厅房渗漏。

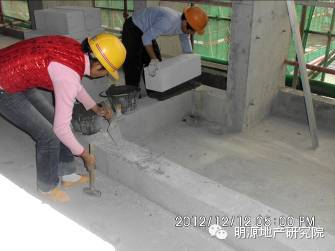

7.工人砌筑过程中,加强班前技术交底工作,强调每次砂浆槽中的砂浆2个小时内用完,避免每次的砂浆开放时间过长,影响砂浆的强度;并且,检查砂浆的和易性、保水性,确保砂浆满足使用要求。

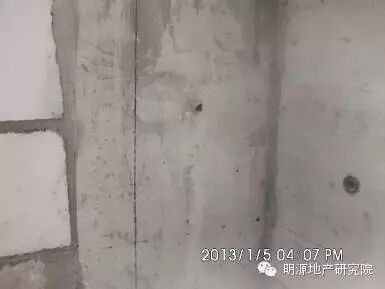

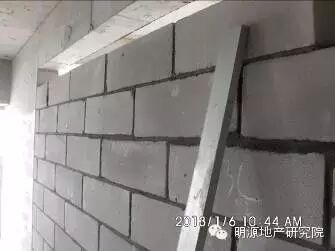

8.所有填充墙的末端采取挂线砌筑,确保墙体的正手墙面垂直度和平整度不大于5MM;工人在砌筑中随手使用靠尺校正;质检员及时跟进测量墙体的垂直度和平整度,实测数据上墙。
9.窗台卧梁先浇筑后再继续墙体砌筑;外窗台板向外坡度确保不小于1%,杜绝渗漏隐患。

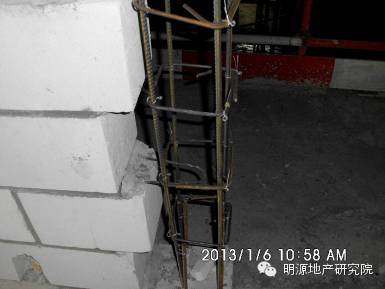

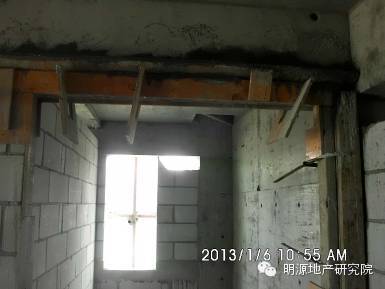

10.对于高度小于100MM的门过梁和宽度小于100MM的门垛,采取现场植筋后浇混凝土制作;
11.入户门垛、构造柱、以及现浇过梁的浇筑,在模板顶部开漏斗形状,以保证现浇构件一次性浇满,密实。

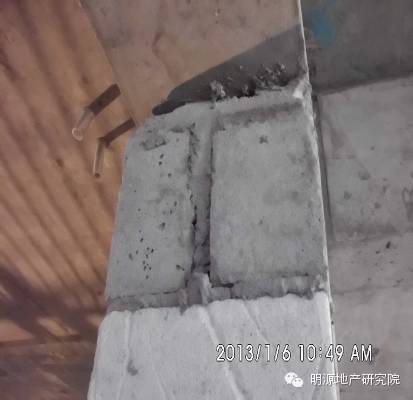

12.外墙窗顶部必须以预制块顶砌,且保证灰缝密实无瞎缝、通缝,杜绝外墙渗漏隐患。
13.空调管预制块要求正确放置,空调管的预留孔必须内高外低,周围灰缝饱满;杜绝渗水隐患。
