建筑工程的检验批质量验收记录填写样本

验收资料

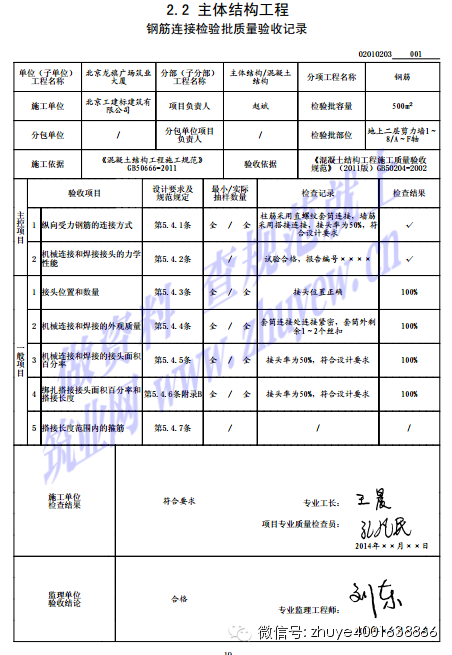

                                钢筋连接检验批质量验收记录填写说明
钢筋连接工程是施工中最常见的一个分项工程,钢筋连接一般分为绑扎搭接、机械连接和焊接三种。针对主体结构工程,钢筋连接检验批的主控项目、一般项目在实际施工中需要注意哪些问题呢?最小抽样数量,实际抽样数量怎么界定呢?钢筋连接的原始记录填写如下:

填写说明

一、填写依据

1 《混凝土结构工程施工质量验收规范》GB 50204 -2002 (2011 年版)。

2 《建筑工程施工质量验收统一标准》GB 50300 -2013 。

二、规范摘要以下内容摘自《混凝土结构工程施工质量验收规范》GB 50204 -2002 (2011 年版)。参见“02010201 钢筋原材料检验批质量验收记录”的第5.1 节。

5.4 钢筋连接

Ⅰ主控项目

5.4.1 纵向受力钢筋的连接方式应符合设计要求。检查数量:全数检查。检验方法:观察。

5.4.2 在施工现场,应按国家现行标准《钢筋机械连接通用技术规程》JGJ 107、《钢筋焊接及验收规程》JGJ18 的规定抽取钢筋机械连接接头、焊接接头试件作力学性能检验,其质量应符合有关规程的规定。检查数量:按有关规程确定。检验方法:检查产品合格证、接头力学性能试验报告。

Ⅱ 一般项目

5.4.3 钢筋的接头宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的10 倍。检查数量:全数检查。检验方法:观察,钢尺检查。

5.4.4 在施工现场,应按国家现行标准《钢筋机械连接通用技术规程》JGJ107 、《钢筋焊接及验收规程》JGJ18 的规定对钢筋机械连接接头、焊接接头的外观进行检查,其质量应符合有关规程的规定。检查数量:全数检查。检验方法:观察。

5.4.5 当受力钢筋采用机械连接接头或焊接接头时,设置在同一构件内的接头宜相互错开。纵向受力钢筋机械连接接头及焊接接头连接区段的长度为35 倍d(d 为纵向受力钢筋的较大直径),且不小于 500mm,凡接头中点位于该连接区段长度内的接头均属于同一连接区段。同一连接区段内,纵向受力钢筋机械连接及焊接的接头面积百分率为该区段内有接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值。同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:

1 在受拉区不宜大于50% 。

2 接头不宜设置在有抗震设防要求的框架梁端、柱端的箍筋加密区;当无法避开时,对等强度高质量机械连接接头,不应大于50% 。

3 直接承受动力荷载的结构构件中,不宜采用焊接接头;当采用机械连接接头时,不应大于50%。检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的 10%,且不少于3 件;对墙和板,应按有代表性的自然间抽查10%,且不少于3 间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵横轴线划分检查面,抽查 10%,且均不少于3 面。检验方法:观察,钢尺检查。5.4.6 同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。绑扎搭接接头中钢筋的横向净距不应小于钢筋直径,且不应小于25mm。钢筋绑扎搭接接头连接区段的长度为1.3l (l 为搭接长度),凡搭接接头中点位于该连接区段长度。l l内的搭接接头均属于同一连接区段。同一连接区段内,纵向钢筋搭接接头面积百分率为该区段内有搭接接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值(图5.4.6 )。同一连接区段内,纵向受拉钢筋搭接接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:1 对梁类、板类及墙类构件,不宜大于25% 。

2 对柱类构件,不宜大于50% 。

3 当工程中确有必要增大接头面积百分率时,对梁类构件,不应大于50%;对其他构件,可根据实际情况放宽。纵向受力钢筋绑扎搭接接头的最小搭接长度应符合本规范附录B 的规定。检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的 10%,且不少于3 件;对墙和板,应按有代表性的自然间抽查10%,且不少于3 间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查 10%,且均不少于3 面。检验方法:观察,钢尺检查。图5.4.6 钢筋绑扎搭接接头连接区段及接头面积百分率注:图中所示搭接接头同一连接区段内的搭接钢筋为两根,当各钢筋直径相同时,接头面积百分率为50 %。 5.4.7 在梁、柱类构件的纵向受力钢筋搭接长度范围内,应按设计要求配置箍筋。当设计无具体要求时,应符合下列规定:

1 箍筋直径不应小于搭接钢筋较大直径的0.25 倍。

2 受拉搭接区段的箍筋间距不应大于搭接钢筋较小直径的5 倍,且不应大于100mm。

3 受压搭接区段的箍筋间距不应大于搭接钢筋较小直径的10 倍,且不应大于200mm 。

4 当柱中纵向受力钢筋直径大于25mm 时,应在搭接接头两个端面外100mm 范围内各设置两个箍筋,其间距宜为50mm。检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的 10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3 间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查 10%,且均不少于3 面。检查方法:钢尺检查。

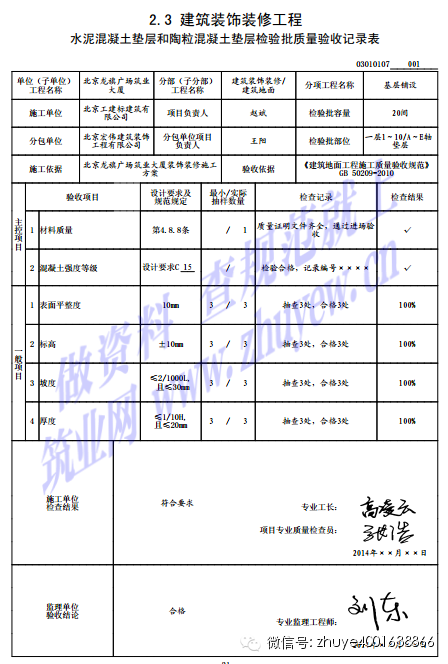

水泥混凝土垫层和陶粒混凝土垫层检验批质量验收记录填写说明

填写说明

一、填写依据

1 《建筑地面工程施工质量验收规范》GB 50209 -2010 。

2 《建筑工程施工质量验收统一标准》GB 50300 -2013 。

二、规范摘要

以下内容摘录自《建筑地面工程施工质量验收规范》GB 50209 -2010 。

参见“03010101 基土检验批质量验收记录”的第3.0.21、3.0.22、4.1.7 条。

4.8 水泥混凝土垫层和陶粒混凝土垫层

4.8.1水泥混凝土垫层和陶粒混凝土垫层应铺设在基土上。当气温长期处于0℃以下,设计无要求时,垫层应设置缩缝的位置、嵌缝做法等应与面层伸、缩缝相一致,并应符合本规范第3.0.16 条的规定。

4.8.2 水泥混凝土垫层的厚度不应小于60mm;陶粒混凝土垫层的厚度不应小于80mm。

4.8.3 垫层铺设前,当为水泥类基层时,其下一层表面应湿润。

4.8.4 室内地面的水泥混凝土垫层和陶粒混凝土垫层,应设置纵向缩缝和横向缩缝;纵向缩缝、横向缩缝的间距均不得大于6m 。

4.8.5垫层的纵向缩缝应做平头缝或加肋板平头缝。当垫层厚度大于150mm时,可做企口缝。横向缩缝应做假缝。平头缝和企口缝的缝间不得放置隔离材料,浇筑时应互相紧贴。企口缝尺寸应符合设计要求,假缝宽度宜为5~20mm,深度宜为垫层厚度的1/3 ,填缝材料应与地面变形缝的填缝材料相一致。

4.8.6工业厂房、礼堂、门厅等大面积水泥混凝土、陶粒混凝土垫层应分区段浇筑。分区段应结合变形缝位置、不同类型的建筑地面连接处和设备基础的位置进行划分,并应与设置的纵向、横向缩缝的间距相一致。

4.8.7 水泥混凝土、陶粒混凝土施工质量检验尚应符合国家现行标准《混凝土结构工程施工质量验收规范》GB50204 和《轻骨料混凝土技术规程》JGJ51的有关规定。

Ⅰ主控项目

4.8.8 水泥混凝土垫层和陶粒混凝土垫层采用的粗骨料,其最大粒径不应大于垫层厚度的2/3,含泥量不应大于3%;砂为中粗砂,其含泥量不应大于3%。陶粒中粒径小于5mm 的颗粒含量应小于10%;粉煤灰陶粒中大于15mm的颗粒含量不应大于5%;陶粒中不得混夹杂物或黏土块。陶粒宜选用粉煤灰陶粒、页岩陶粒等。检验方法:观察检查和检查质量合格证明文件。检查数量:同一工程、同一强度等级、同一配合比检查一次。

4.8.9 水泥混凝土和陶粒混凝土的强度等级应符合设计要求。陶粒混凝土的密度应在800kg/~1400kg/之间。检验方法:检查配合比试验报告和强度等级检测报告。检查数量:配合比试验报告按同一工程、同一强度等级、同一配合比检查一次;强度等级检测报告按本规范第3.0.19 条的规定检查。

Ⅱ 一般项目

4.8.10 水泥混凝土垫层和陶粒混凝土垫层表面的允许偏差应符合本规范表
4.1.7 的规定。
检验方法:按本规范
4.1.7 中的检验方法检验。
检查数量:按本规范第3.0.21 条规定的检验批和第3.0.22 条的规定检查。

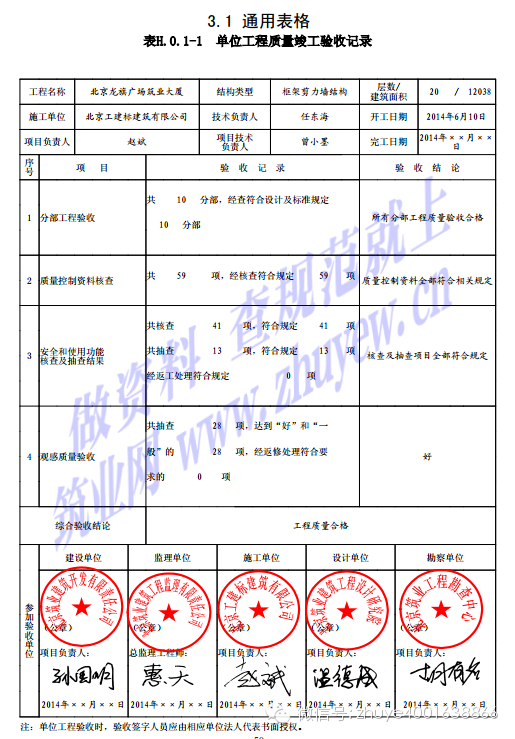

单位工程质量竣工验收记录填写说明

GB50300-2013验收统一标准,提出了预验收的要求。工程竣工预验收由监理单位组织,并在验收合格后向建设单位提交工程竣工报告。

工程竣工正式验收由建设单位组织,设计、监理、施工、勘察等单位要参加,并且在验收记录上签字,请注意“单位工程质量竣工验收记录”和“单位工程安全和功能检验资料核查及主要功能抽查记录”的正确使用。

填写说明

1填写基本要求

1)单位工程完工,施工单位自检合格后,报请监理单位。监理单位组织进行工程预验收,合格后施工单位填写“单位工程质量竣工验收记录”,向建设单位提交工程竣工报告。

2)工程竣工正式验收应由建设单位组织,参加单位包括设计单位、监理单位、施工单位、勘察单位等。验收合格后,验收记录上各单位必须签字并加盖公章,验收签字人员应由相应单位法人代表书面授权。

3)进行单位工程质量竣工验收时,施工单位应同时填报“单位工程质量控制资料检查记录”、“单位工程安全和功能检验资料核查及主要功能抽查记录”、“单位工程观感质量检查记录”,作为“单位工程质量竣工验收记录”的附表。

2表头填写说明

参见“检验批质量验收记录”的“3.表头填写说明”。

3验收记录填写说明

“验收记录”栏由监理单位填写。

4验收结论填写说明

“验收结论”栏由监理单位填入具体的验收结论。

1)“分部工程验收”栏根据“分部工程质量验收记录”填写。应对所含各分部工程,由竣工验收组成员共同逐项核查。

2)“质量控制资料核查”栏根据“单位工程质量控制资料核查记录”的核查结论填写。

建设单位组织由各方代表组成的验收组成员,或委托总监理工程师,按照“单位工程质量控制资料核查记录”的内容,对资料进行逐项核查。

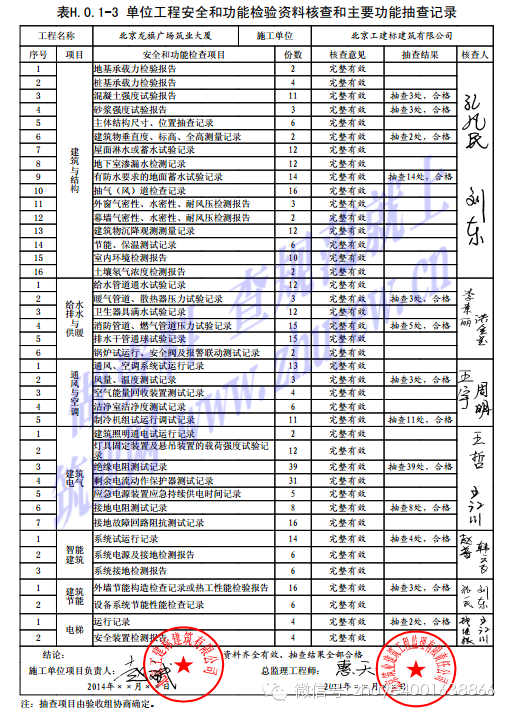

3)“安全和使用功能核查及抽查结果”栏根据“单位工程安全和功能检验资料核查及主要功能抽查记录”的核查结论填写。对于分部工程验收时已经进行了安全和功能检测的项目,单位工程验收时不再重复检测。但要核查以下内容:

1)单位工程验收时按规定、约定或设计要求,需要进行的安全功能抽测项目是否都进行了检测;具体检测项目有无遗漏;

2)抽测的程序、方法是否符合规定;

3)抽测结论是否达到设计要求及规范规定。

4)“观感质量验收”栏根据“单位工程观感质量检查记录”的检查结论填写。建设单位组织验收组成员,对观感质量进行抽查,共同做出评价。观感质量评价分为“好”、“一般”、“差”三个等级。

5综合验收结论填写说明

“综合验收结论”栏应由参加验收各方共同商定,并由建设单位填写,主要对工程质量是否符合设计和规范要求及总体质量水平做出评价。

填写说明

1本表由施工单位按所列内容检查并在“份数”栏填写实际数量后,提交给监理单位。

2本表其他栏目由总监理工程师或建设单位项目负责人组织核查、抽查并由监理单位填写核查意见。

3建筑工程投入使用,最为重要的是要确保安全和满足功能性要求。涉及安全和使用功能的分部工程应有检验资料,施工验收对能否满足安全和使用功能的项目进行强化验收,对主要项目进行抽查记录,填写此表

4抽查项目是在核查资料文件的基础上,由参加验收的各方人员确定,然后按有关专业工程施工质量验收标准进行检查。

5表中已经列明安全和功能的各项主要检测项目,如果设计或合同有其他要求,经监理认可后可以补充。

6安全和功能的检测,如果条件具备,应在分部工程验收时进行。分部工程验收时凡已经做过的安全和功能检测项目,单位工程竣工验收时不再重复检测。只核查检测报告是否符合有关规定。

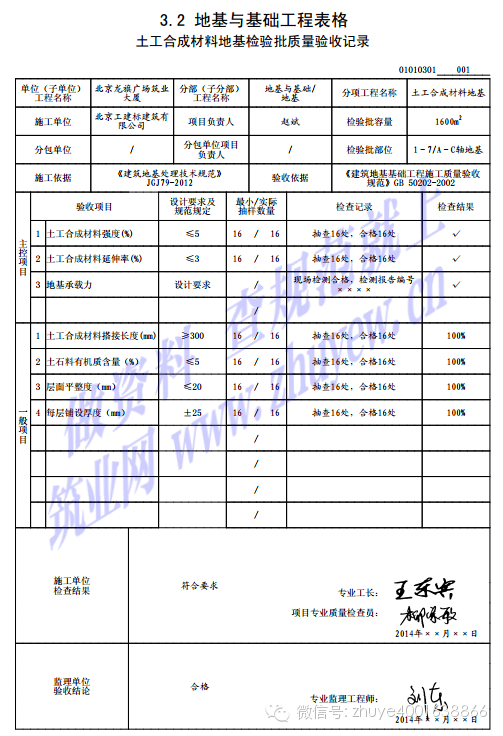

土工合成材料地基检验批质量验收记录填写说明

土工织物地基又称土工聚合物地基、土工合成材料地基,系在软弱地基中或边坡上埋设土工织物作为加筋,使形成弹性复合土体,起到排水、反滤、隔离、加固和补强等方面的作用,以提高土体承载力,减少沉降和增加地基的稳定。

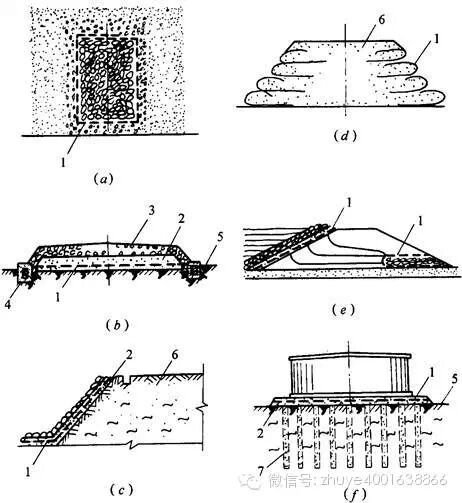

  图1土工织物加固的应用

  (a)排水;(b)稳定路基;(c)稳定边坡或护坡;

  (d)加固路堤;(e)土坝反滤;(f)加速地基沉降

  1-土工织物;2-砂垫;3-道渣;4-渗水盲沟;5-软土层;6-填土或填料夯实;7-砂井

  今天小编把土工合成材料地基检验批的验收记录填写方法,分享给大家。

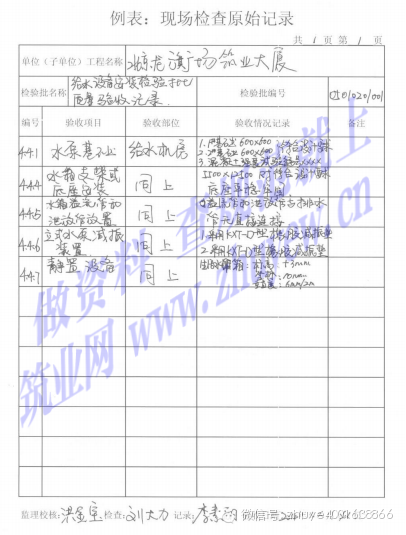

  给水设备安装检验批质量验收记录填写说明

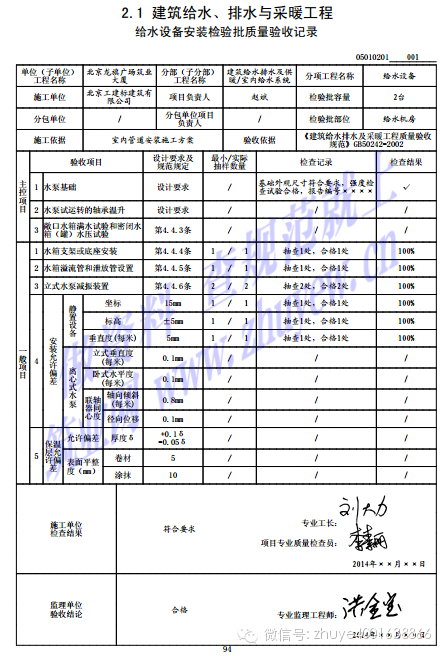

建筑给水、排水与采暖工程的表格--给水设备安装检验批质量验收记录如下:

填写说明

一、填写依据

1 《建筑给水排水及采暖工程质量验收规范》GB 50242 -2002 。

2 《建筑工程施工质量验收统一标准》GB 50300 -2013 。

二、规范摘要

以下内容摘自《建筑给水排水及采暖工程质量验收规范》GB 50242 -2002 。
