群塔施工如何保安全,有秘诀!

机械电梯

在大型城市综合体中,群塔作业是施工顺利进行的关键所在,而群塔的安全管理又是重中之重,如何做好群塔作业的安全管理工作?来看看重庆国金中心是怎么做的。

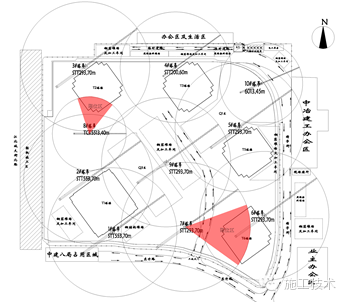

重庆国金中心群塔布置

重庆国金中心占地面积5万㎡,总建筑面积约64万㎡。本工程由4层地下室,3层商业裙楼和5幢塔楼组成,其中T3,T5塔楼高104m,T2,T6塔楼高170m,该4栋塔楼均为核心筒框剪结构,T1塔楼为型钢混凝土框剪结构,地下4层,地上64层,总高度为319.5m。本工程地下室及裙楼施工阶段共布置10台塔式起重机(以下简称塔机),地上塔楼施工阶段共布置7台塔机,其中T1塔楼地上主体结构施工由2台平头塔机替换为2台内爬塔机。

工程地下室施工体量大,地下室总建筑面积达到了24万㎡,由于施工工期紧张,25个小分区同时施工。

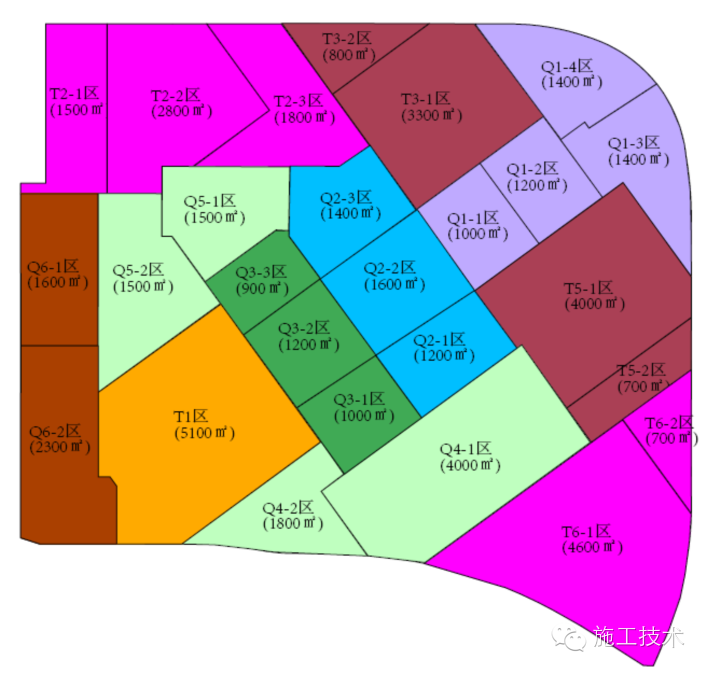

施工现场平面分区

群塔作业安全管理措施

工程使用塔机的数量及类型较多,包括11台平头塔机和2台内爬塔机。其管理办法主要包括:

塔机的平面位置避让

塔机的平面布置需尽可能覆盖整个施工场地,并且需覆盖到材料的装卸位置,不出现或少出现塔机不能吊装的盲区,以避免材料的二次搬运, 但是又需控制各塔机回转时的覆盖面应尽可能少重叠或不重叠。相邻塔机间应保证足够的安全距离,不出现塔机的前臂碰撞相邻塔机的塔身以及塔机的后臂碰撞相邻塔机的吊钩的情况。

工程针对处于低位塔机的起重臂端部与相邻塔机的塔身之间距离不满足2m安全距离以及塔机与周边建筑物平面位置冲突的情况,对低位塔机进行了回转限位。地下室及裙房施工阶段10台塔机之间的平面位置关系如表1所示。

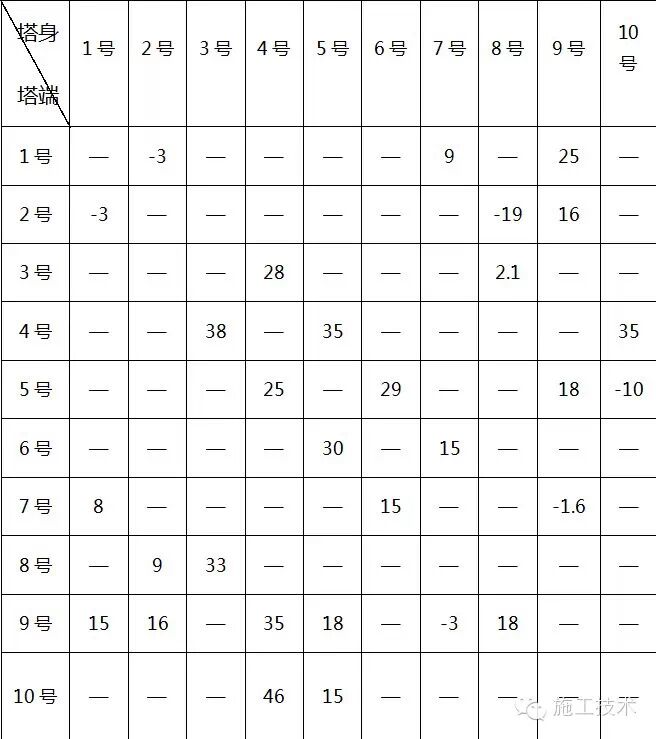

表1 各塔机平面位置关系 m

由于8,7号塔机分别同T2,T6塔楼平面位置冲突,不能满足塔机与建筑物之间至少2m的安全距离,本工程对8号和7号塔机均进行了回转限位。表1中①“—”表示两台塔机未相邻;②表中数据表示相邻塔机之间的最小距离;③2号与8号塔机的相对位置为8号塔机处于低位;5号与10号塔机的相对位置为10塔机处于低位;7号与9号塔机的相对位置为9号塔机处于低位。④对塔身与塔端的距离不满足2m安全距离的塔机,将低位塔机设置回转限位。

塔机水平限位示意

塔机的竖向位置避让

塔机的竖向位置避让主要考虑由于地下室及裙房施工阶段塔机数量多达10台的情况,规定相邻塔机的安装高差≥6m,以及运行过程中处于高位塔机的最低部件(或吊钩升至最高点或平衡重的最低部位)与低位塔机处于最高位置部件之间的垂直距离≥2m。

1)水平位置相互交叉的两台塔机在初次安装及以后续爬升中,需保证2台塔机的高差≥6m

相邻塔机安装高差示意

2)水平位置相互交叉的2台塔机在运行过程中,需保证高位塔机所吊运的构件与低位塔机最高点之间的垂直距离≥2m

相邻塔机构件高差示意

群塔防碰撞监测系统

该群塔防碰撞监测系统由安装在塔机上的RJ-101型塔机安全监测仪、安装在施工现场办公室的RJ-103型塔机控制器以及安装在远程管理中心的RJ-104型塔机安全管理信息系统3部分组成

群塔防碰撞监测系统工作原理

塔机安全监测仪系统

塔机声光图综合预警

塔机安全管理信息系统

该塔机安全监测预警系统通过设置在大臂、小车、限位器等部位的感应器,准确分辨与其他塔机的位置关系,当塔机间距离小于设定的安全界限,该系统将自动停止塔机运转,确保塔机运行高效、安全。

LED灯带显示系统

工程工期紧张,大量钢筋、模板、木方、机电安装材料以及精装修装饰材料等都需在夜间调运,塔机需保证24h运行。将LED灯带安置大臂尖端至平衡臂尾部,在夜间作业时各塔机的轮廓清晰可视,其大臂所处的空间位置、动作趋向、动作速度等工作情况可被相邻塔机的机操人员实时掌握,并据此来及时协调各自塔机的作业动向保证了夜间群塔作业安全有序进行,极大提高了工作效率。
