多图详解PHC管桩施工程序

桩基工程

         PHC管桩因其施工工艺简单、承载力大,较多的应用于各种房建、市政等各种地基基础领域中。PHC管桩施工工法主要有二种形式,一为锤打式,此种方法对桩身会造成一定的影响并且施工噪音较大,不适合在市区施工;二为液压静压式,施工中噪音较小,对桩身影响不大,应当是以后施工工法的主要施工方法。

施工程序

一:桩的质量检测

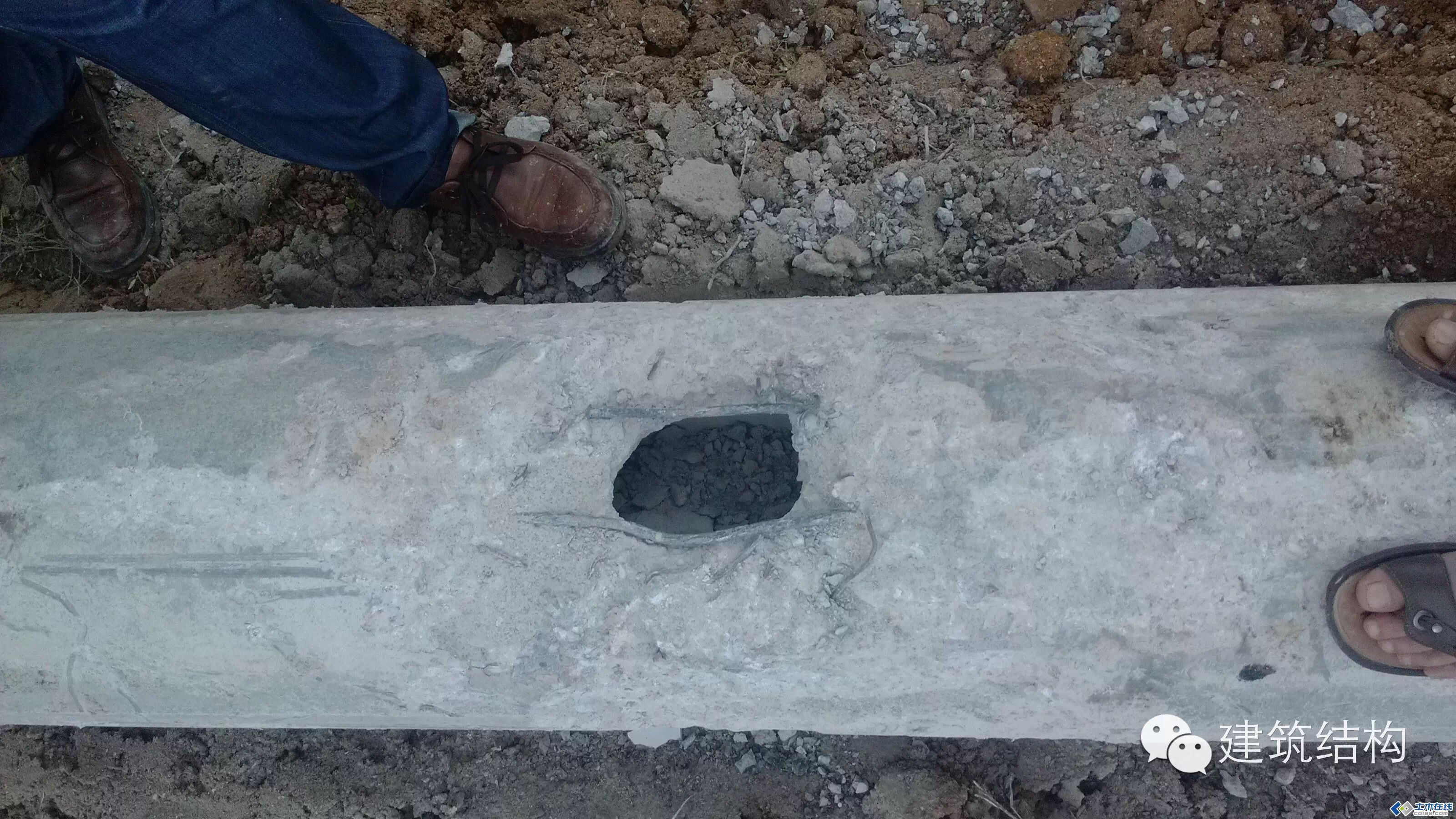

外观、外形尺寸、桩身质量

合格证

外形尺寸

桩身检测

二:放样定位:图片都是人,就不发了,你懂的

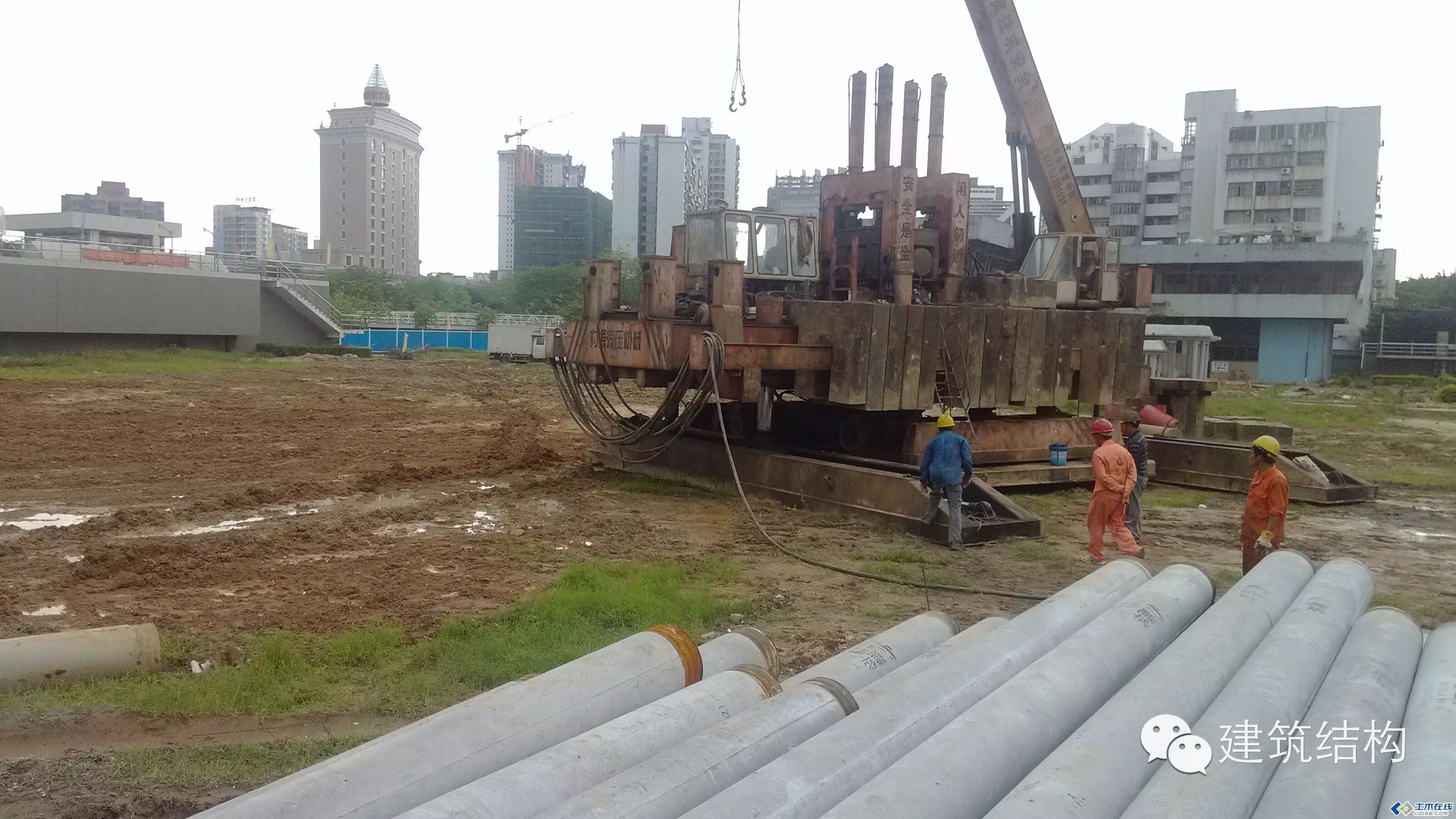

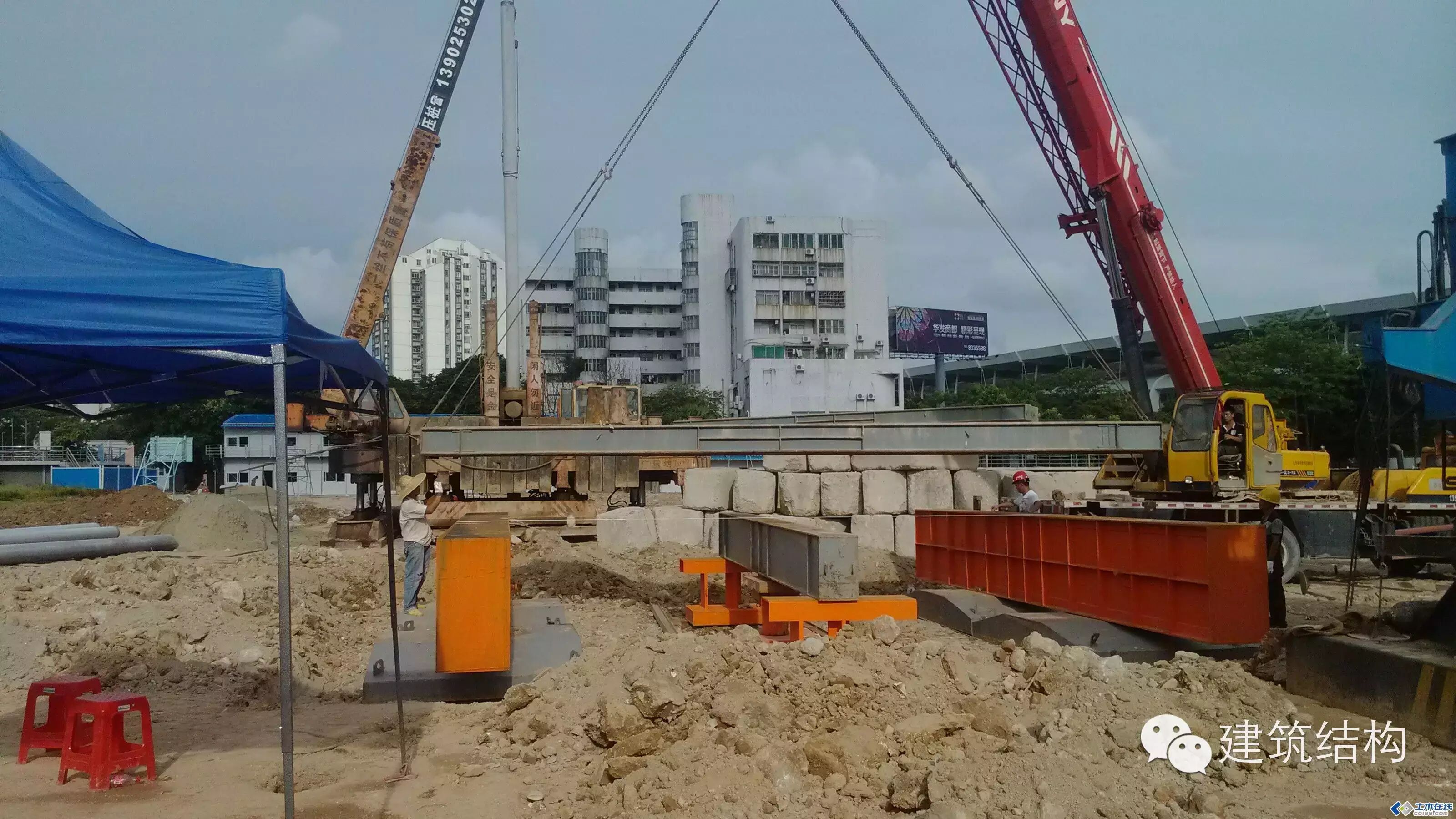

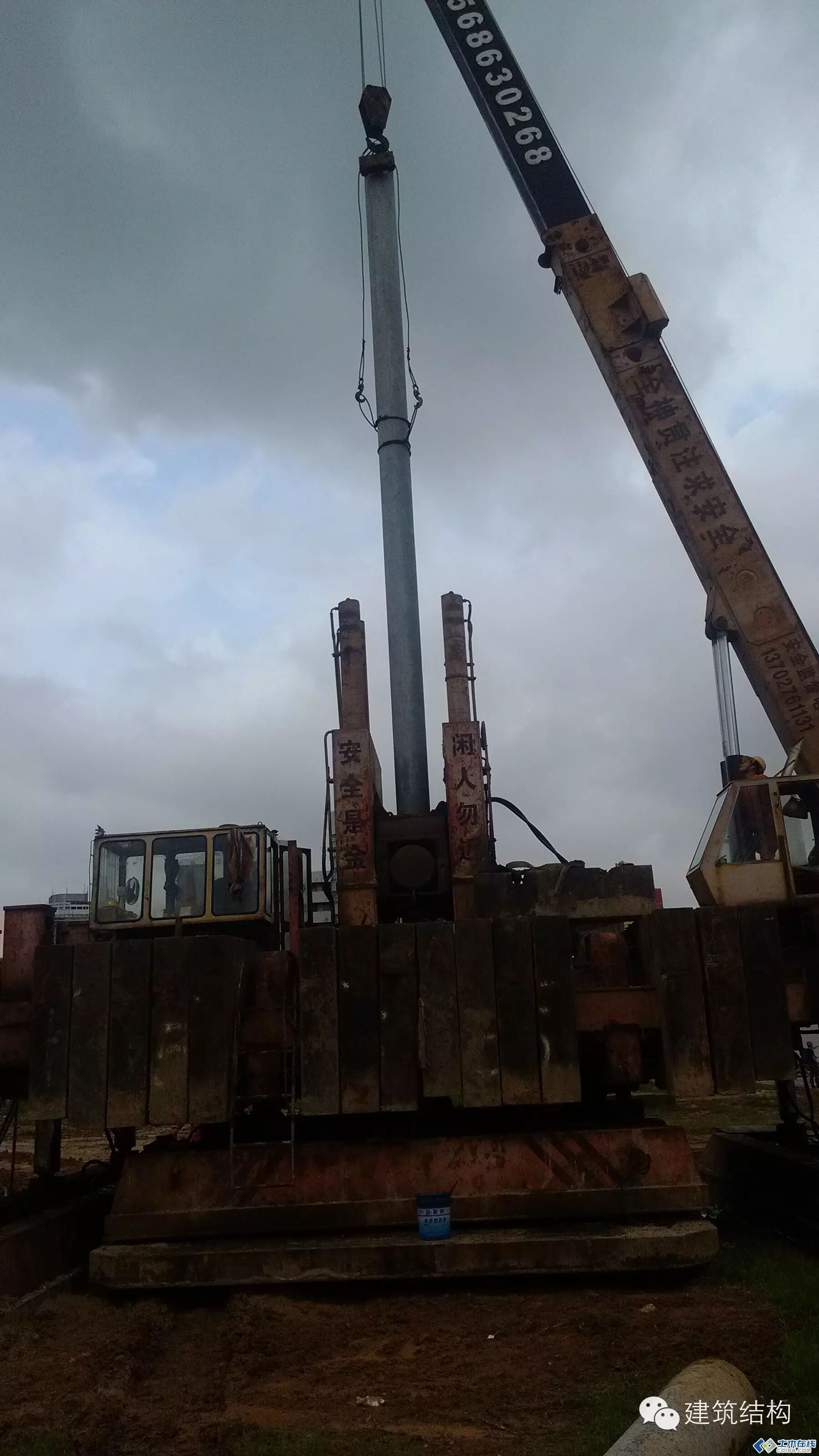

三:桩机就位、四个大脚在地上如乌龟一样慢

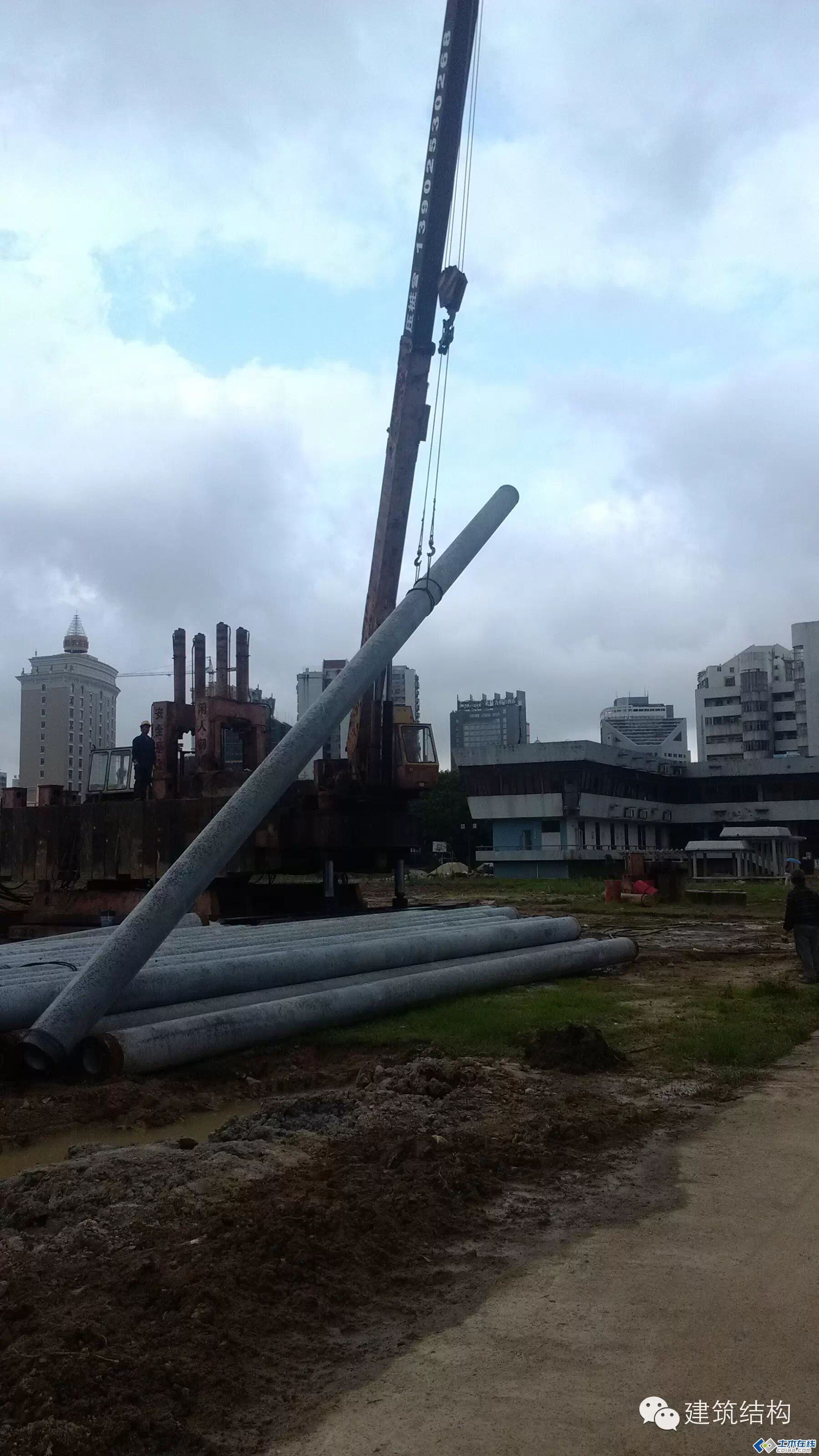

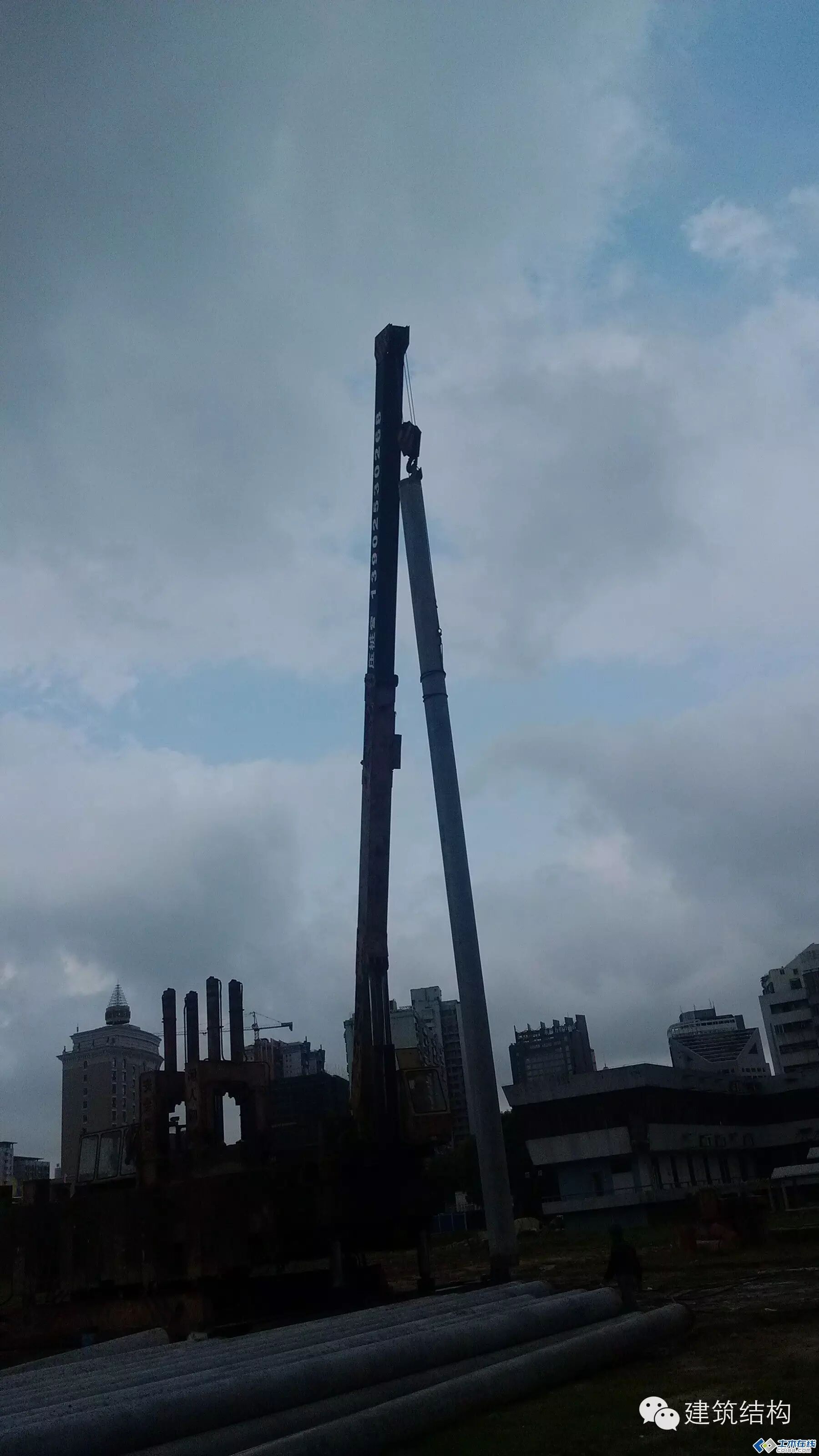

四:吊桩定位

压桩前的仪式。

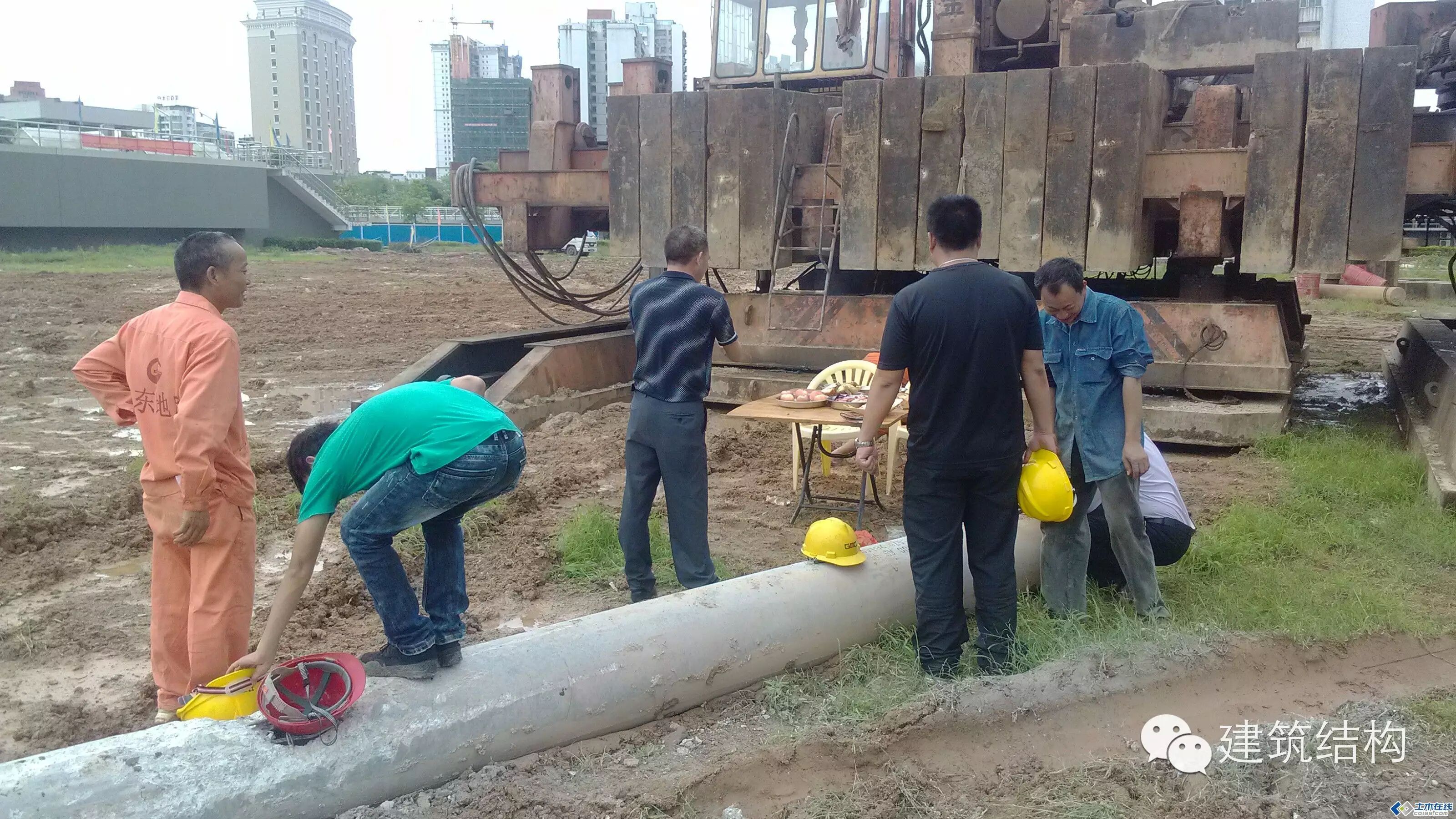

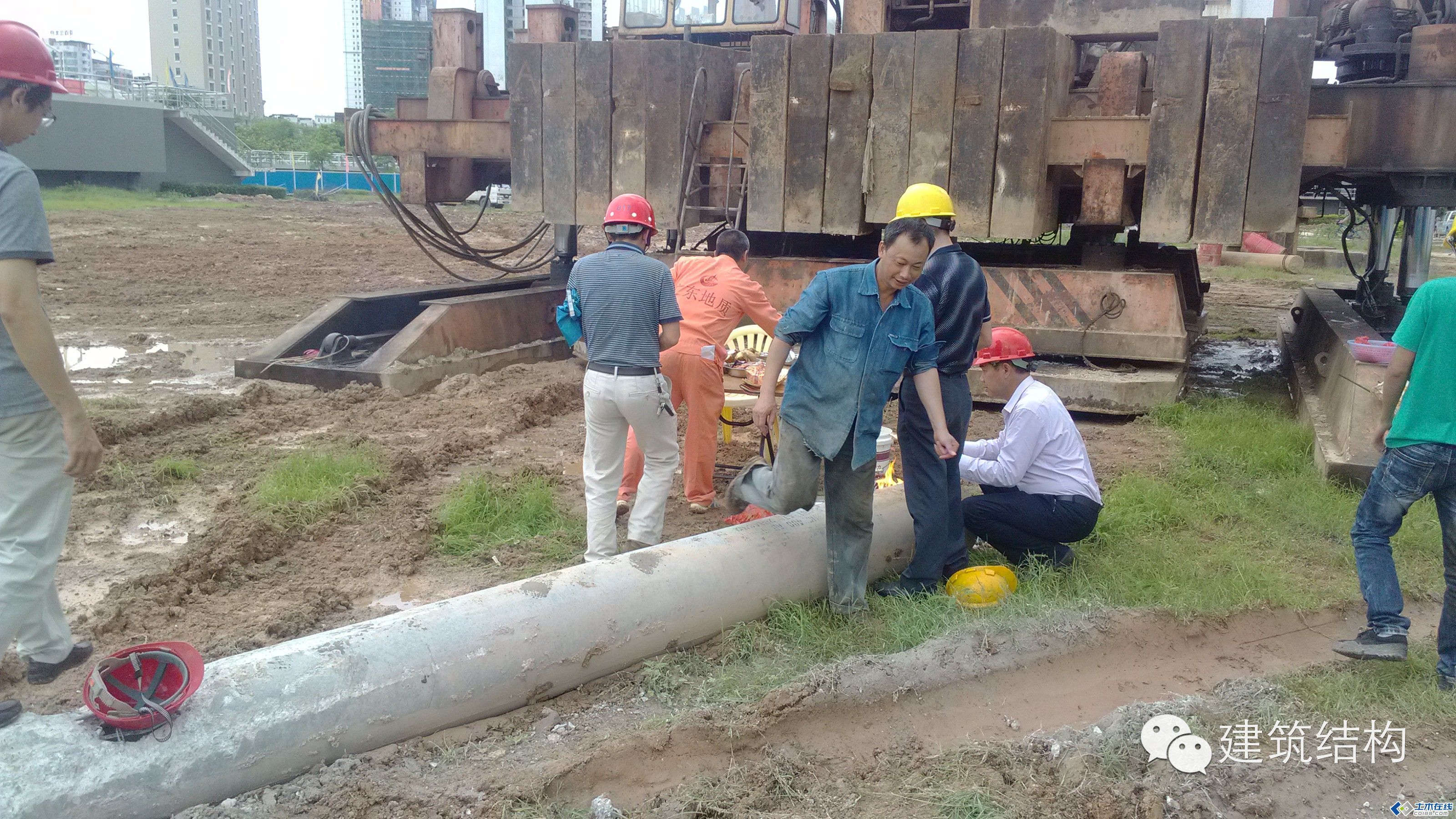

五:焊桩尖

焊完桩尖,冷却时发生了一些故事,业主要求桩尖满焊,质监站要求桩端部的铁件和焊缝全部要用防锈漆涂刷,各位朋友,不知道你们那有这要求没有,反正规范没有要求。

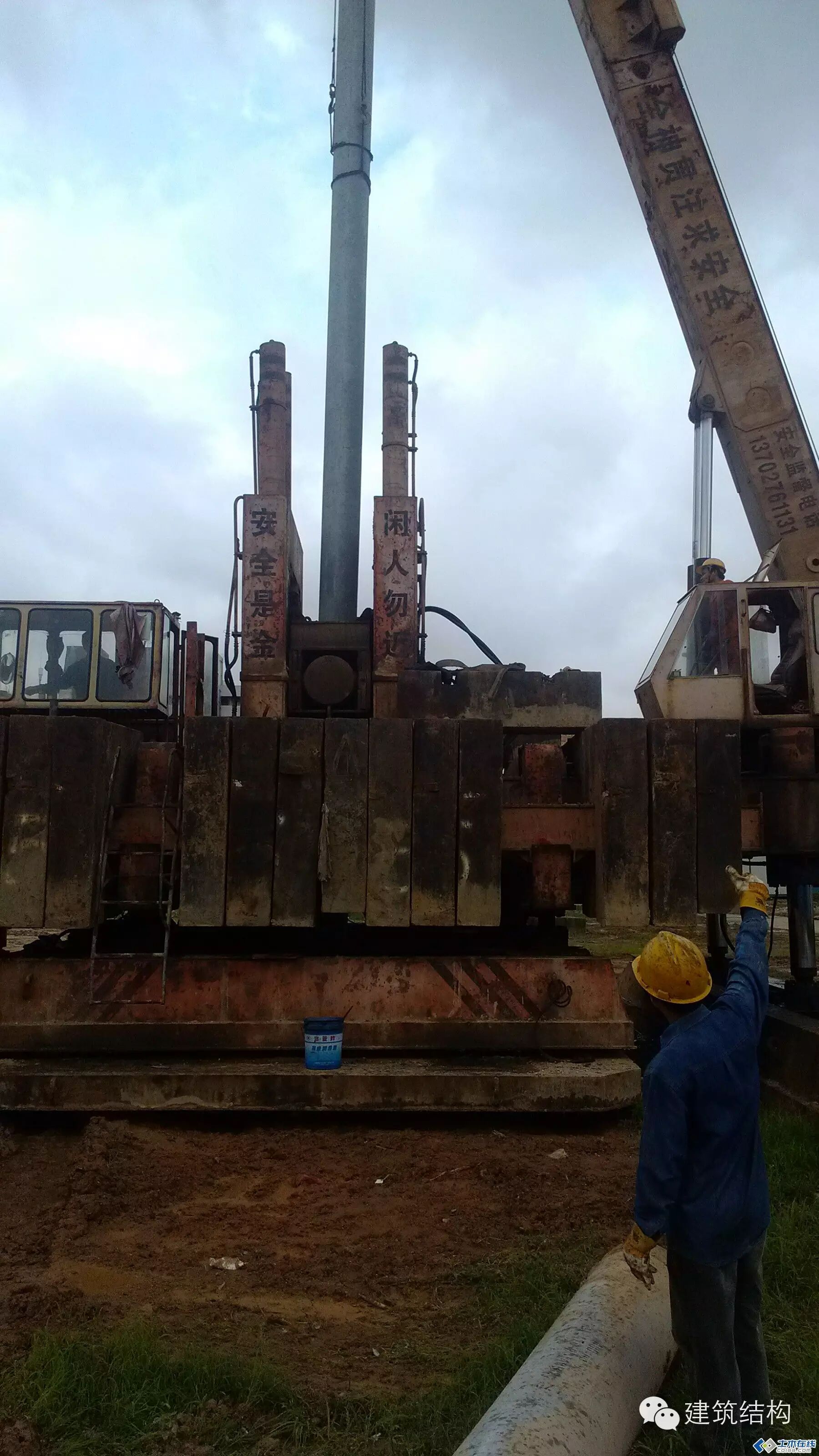

六:压桩过程

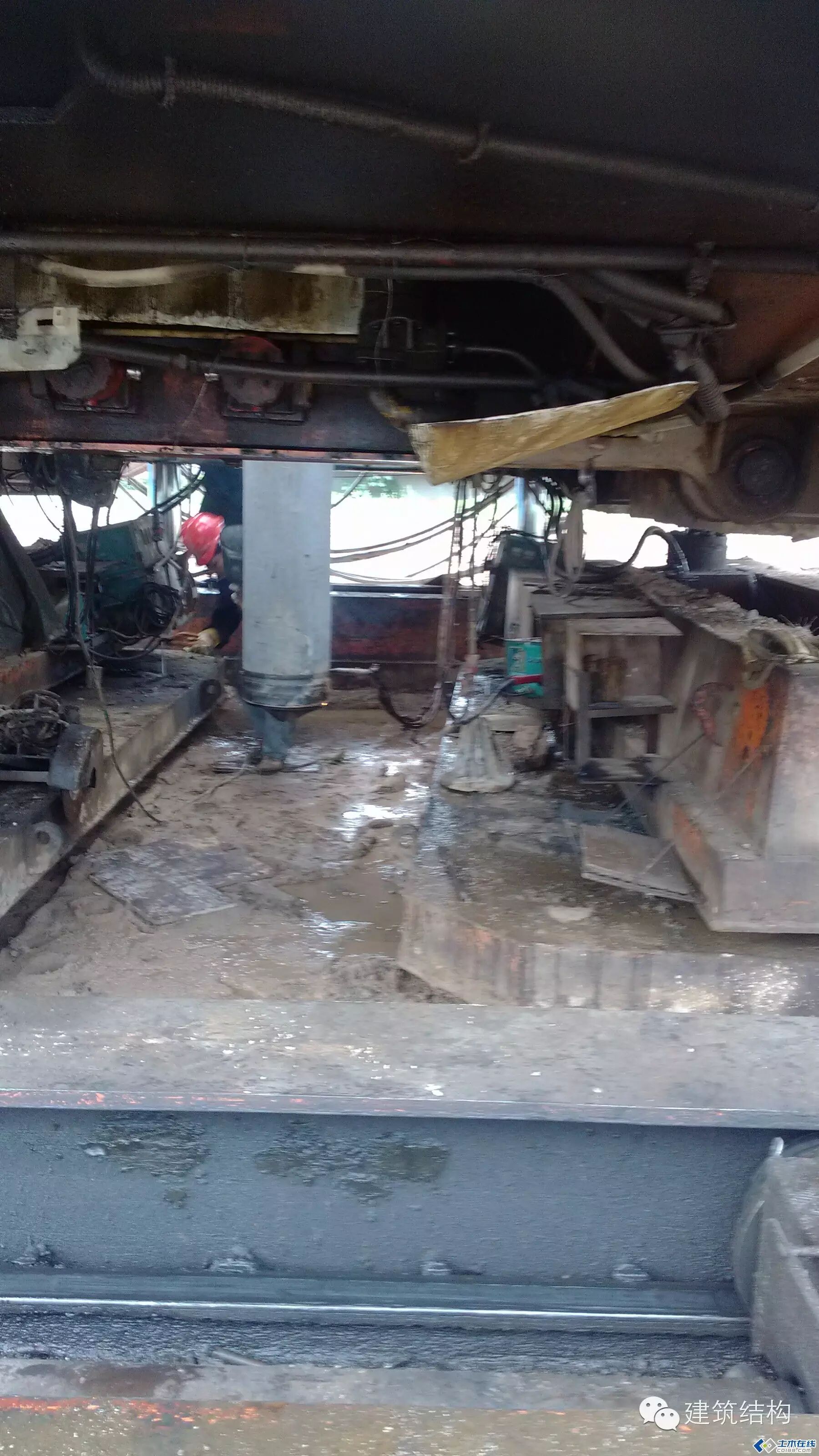

入土的一刹那

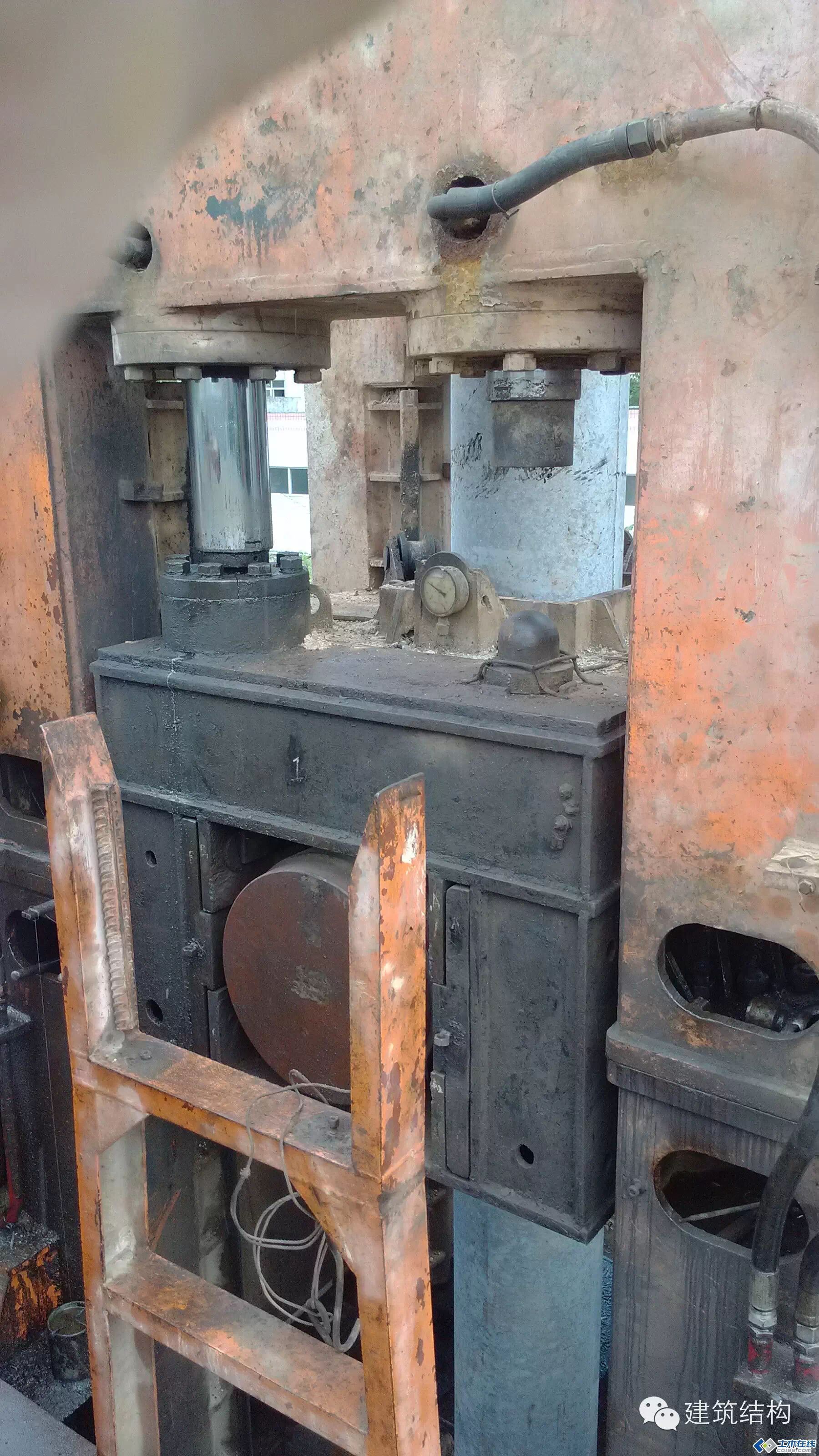

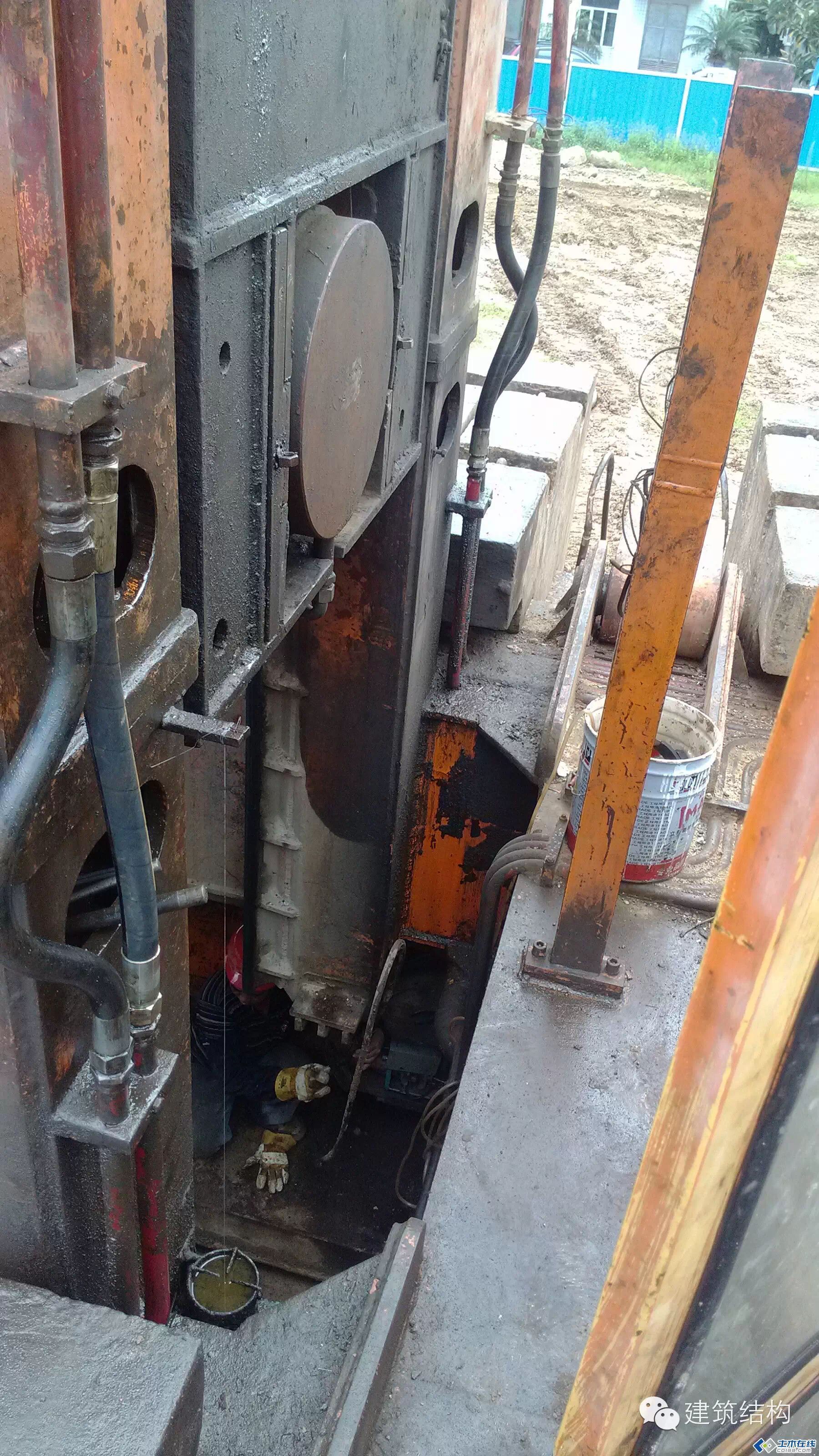

液压装置锁紧桩身

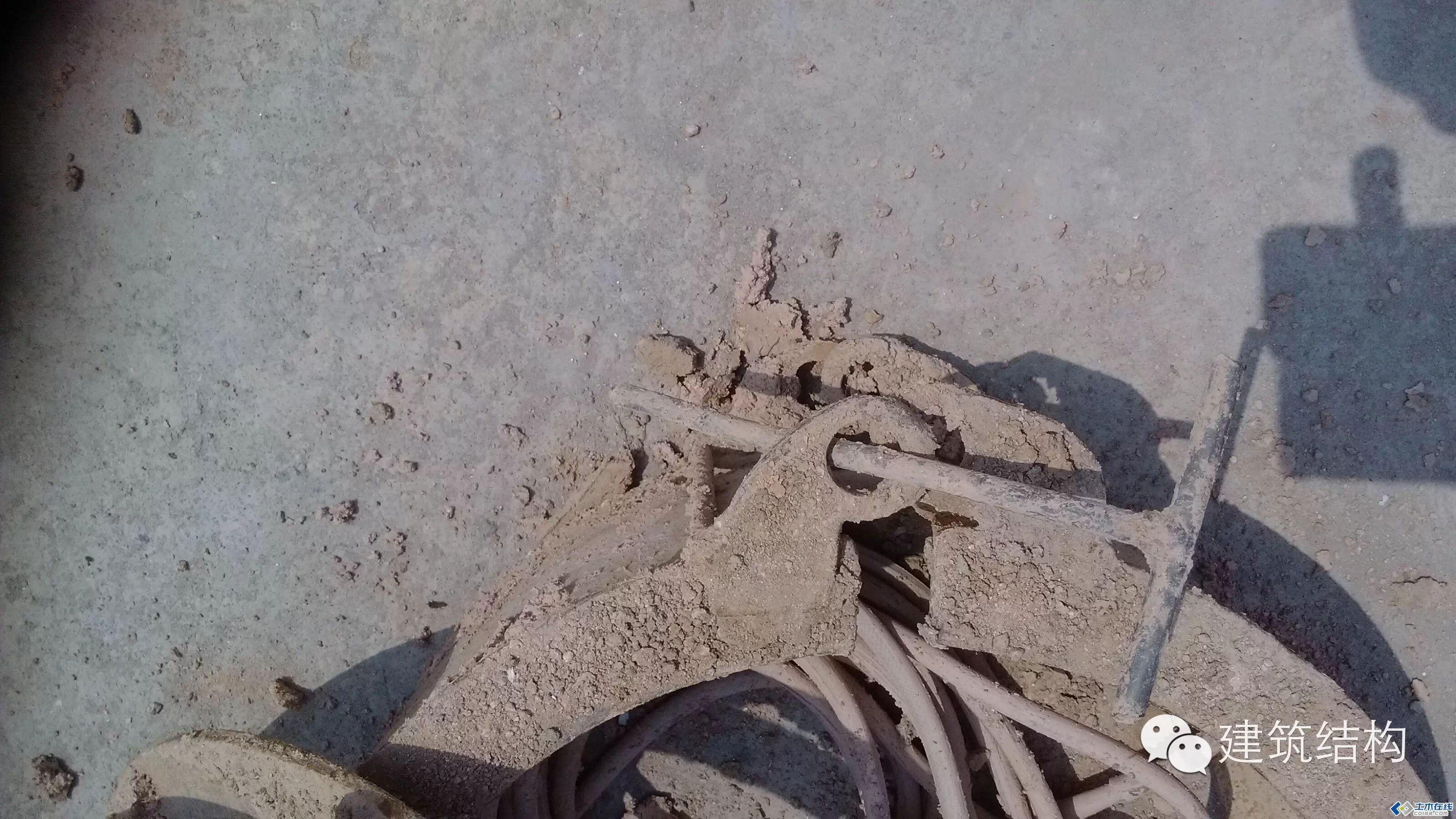

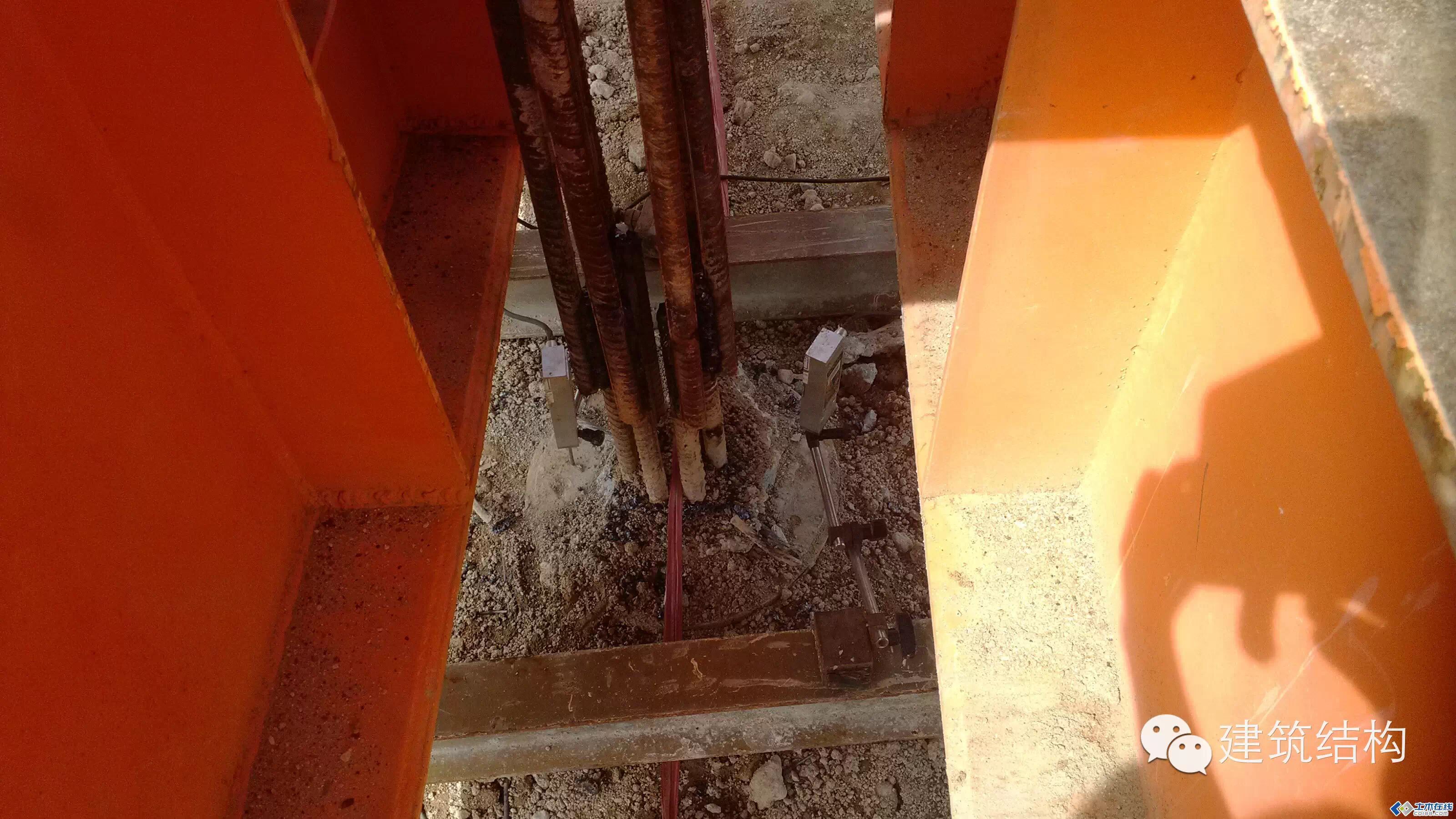

七:接桩
接桩要控制三个方面的质量,桩的对正、焊接质量、冷却时间

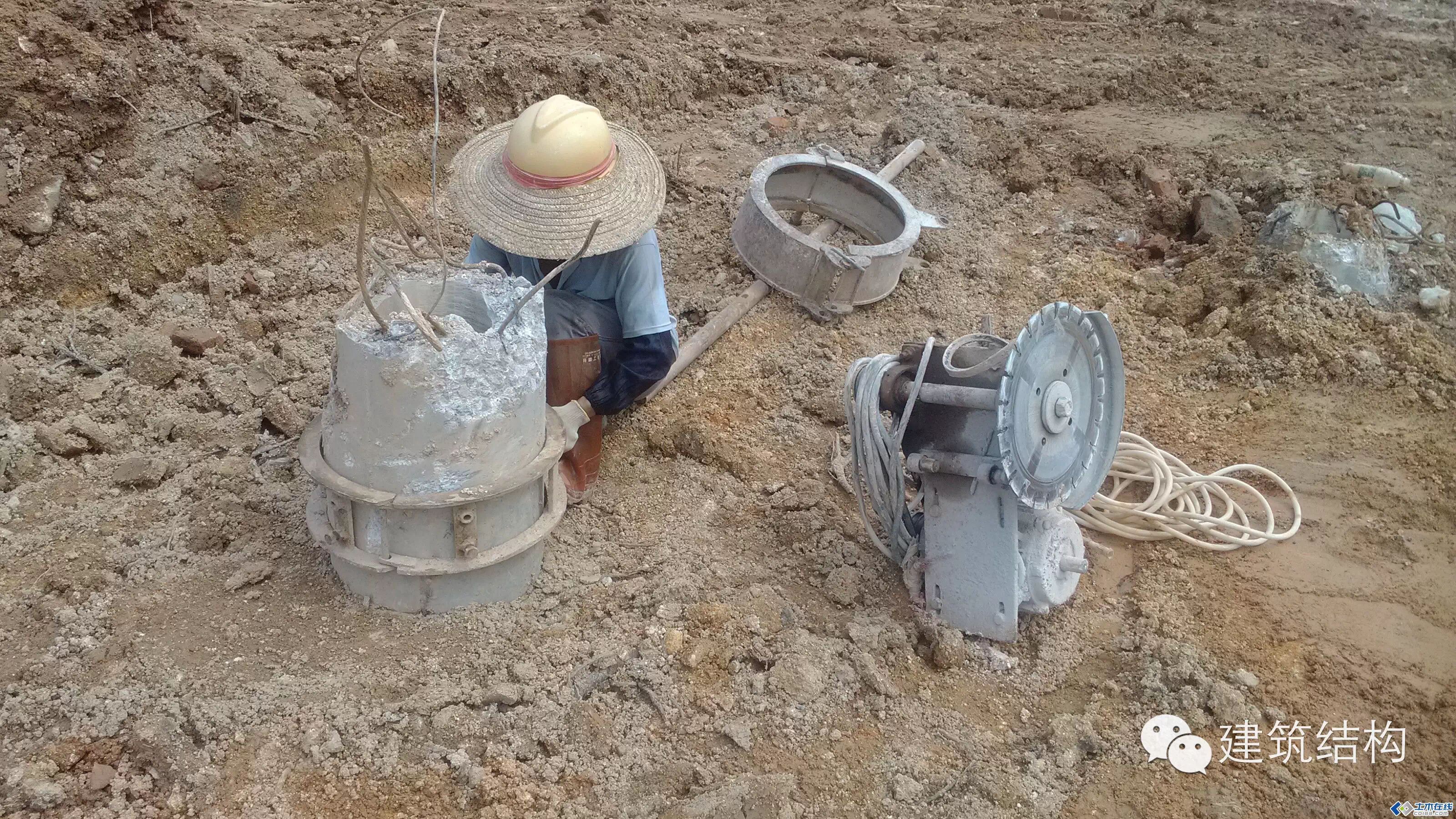

八:送桩
送桩的目的主要是为了减少桩的损耗,保证桩的有效长度,施工方法和压桩一样

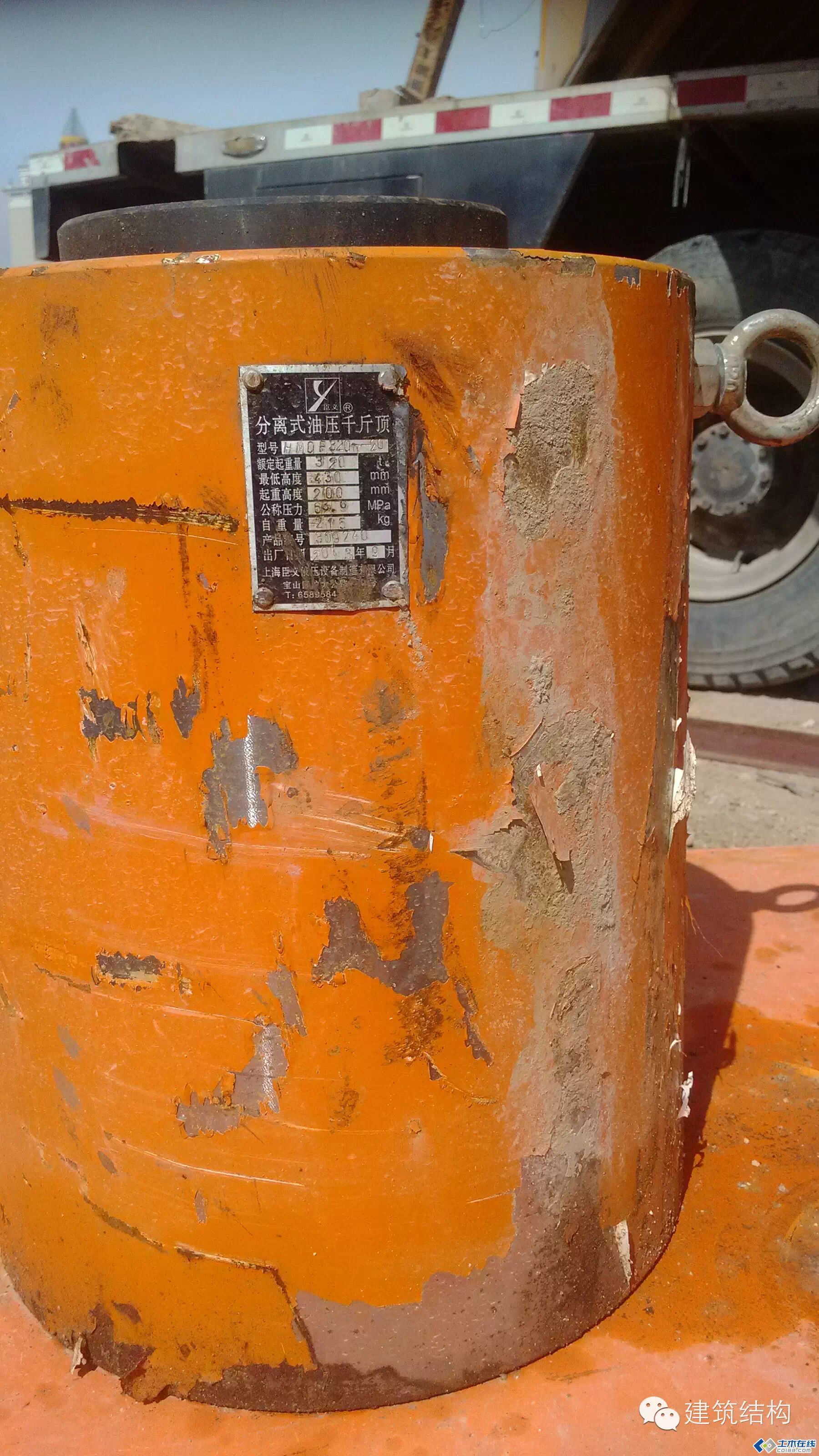

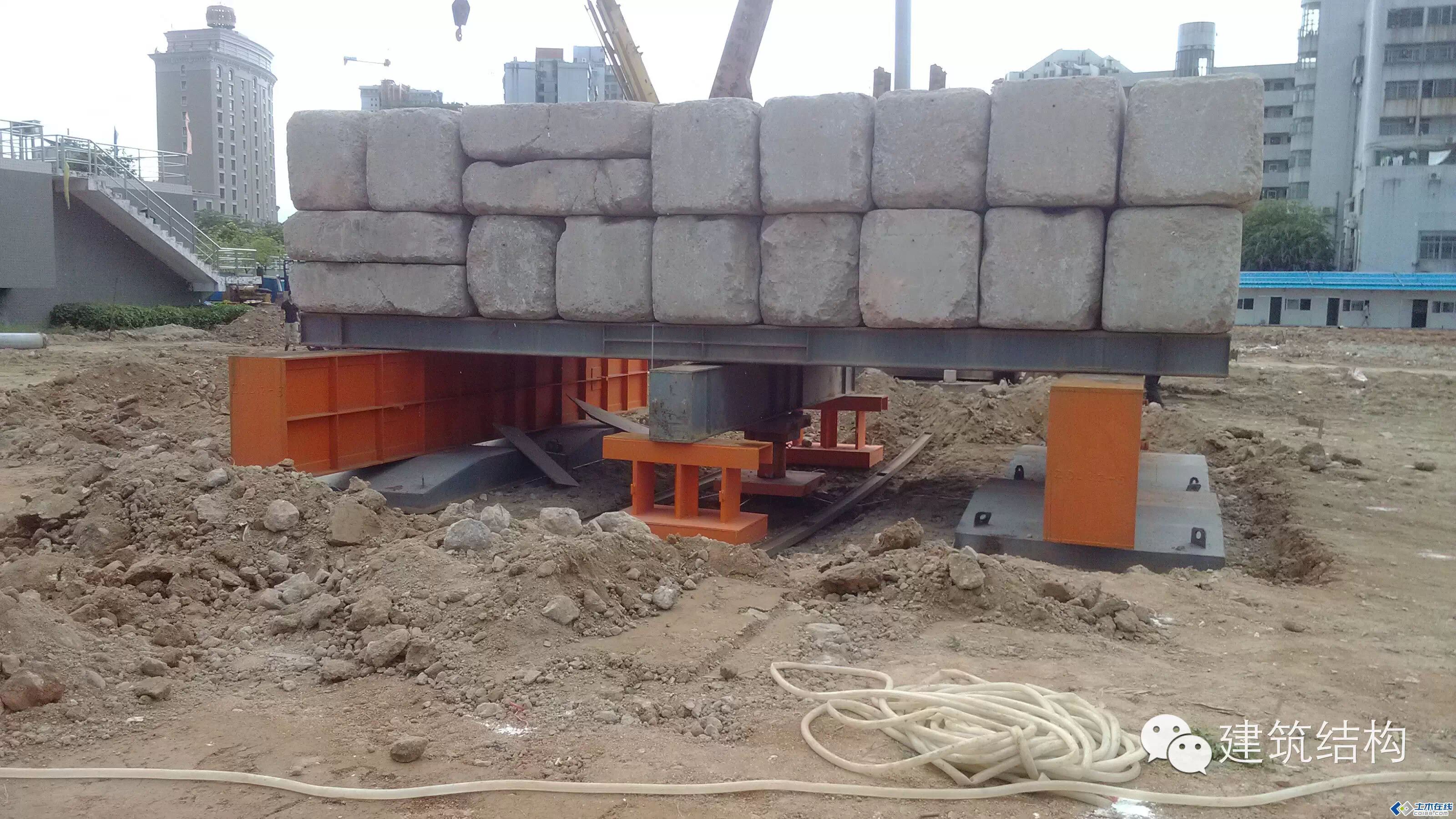

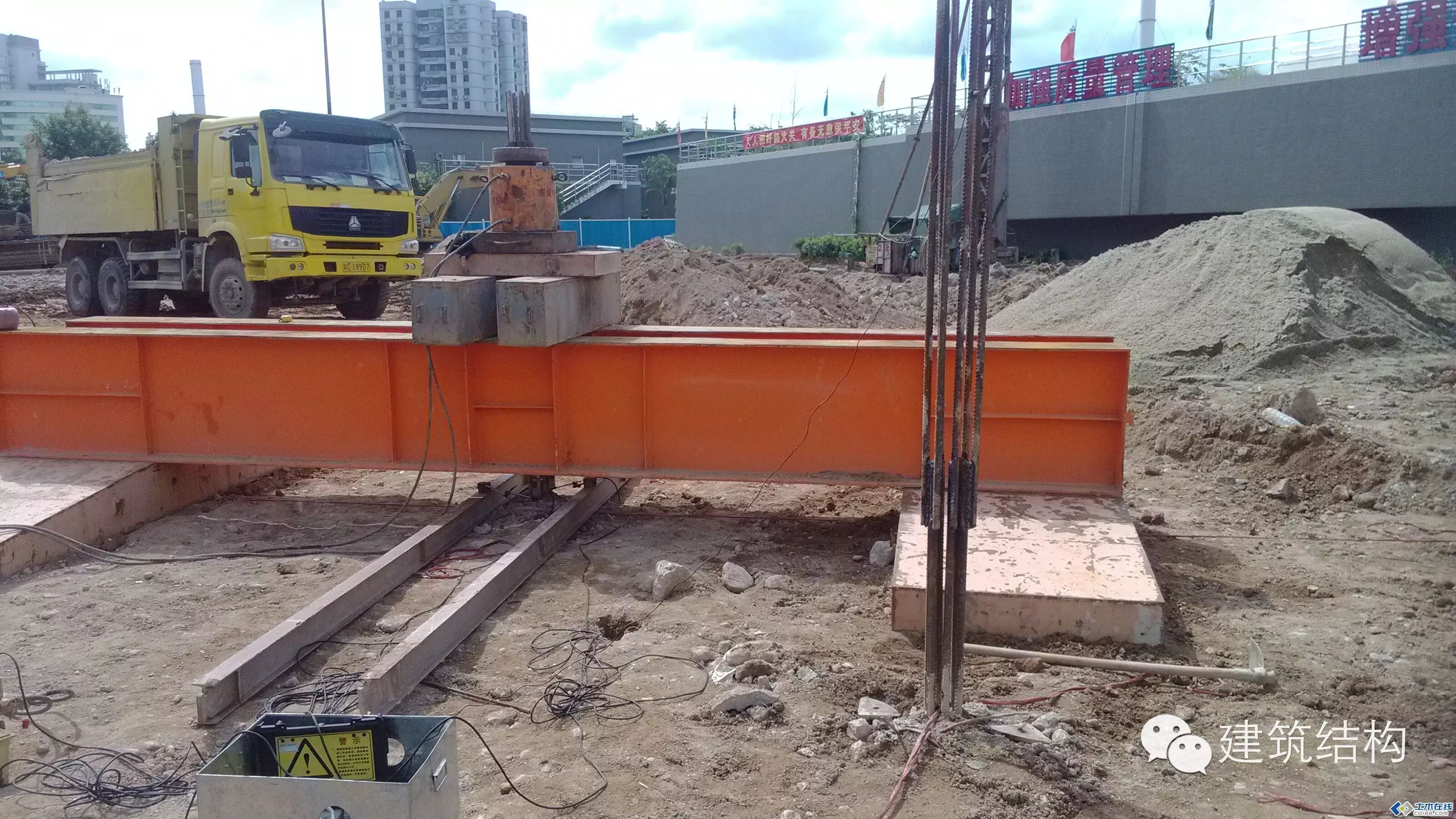

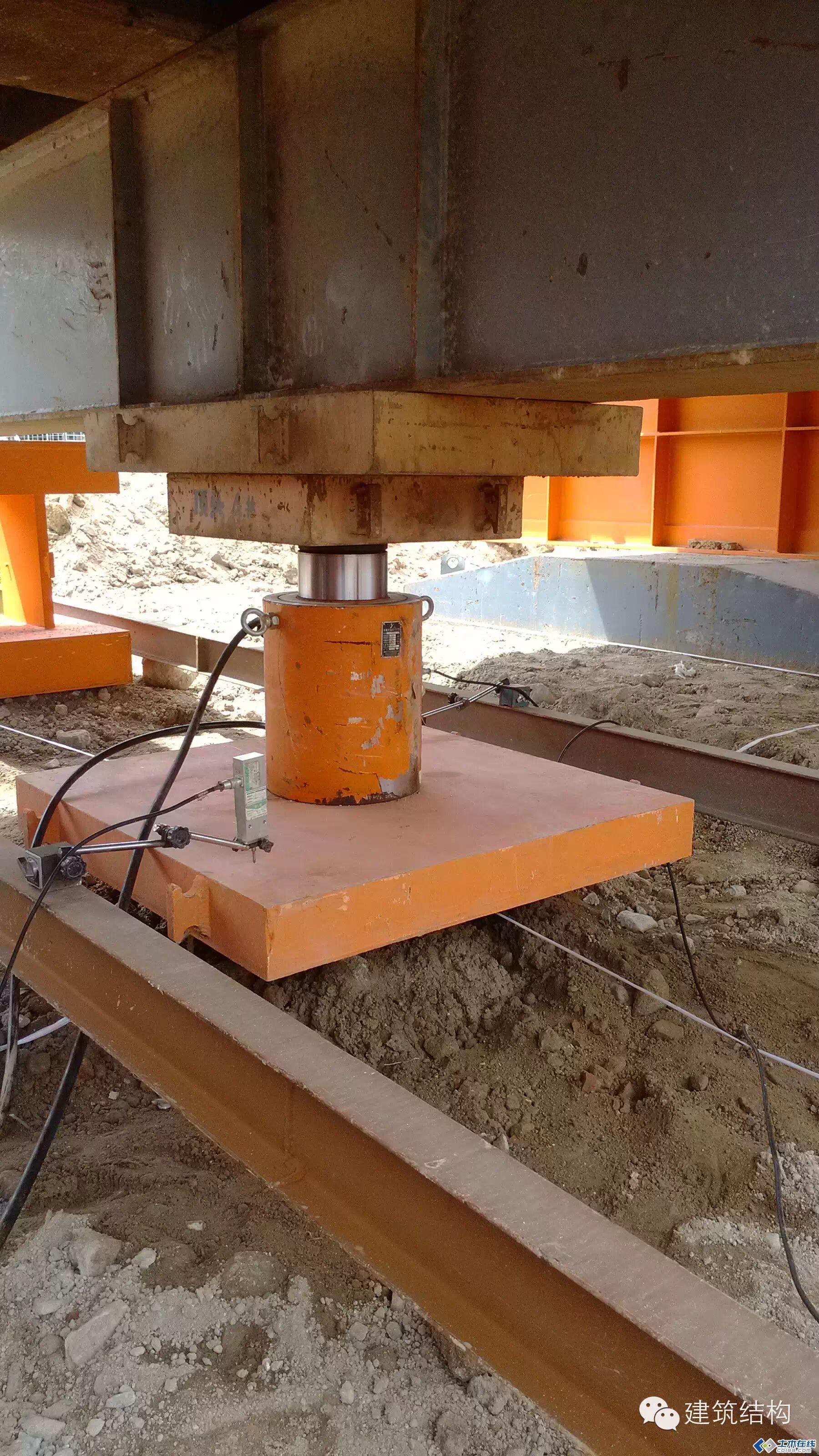

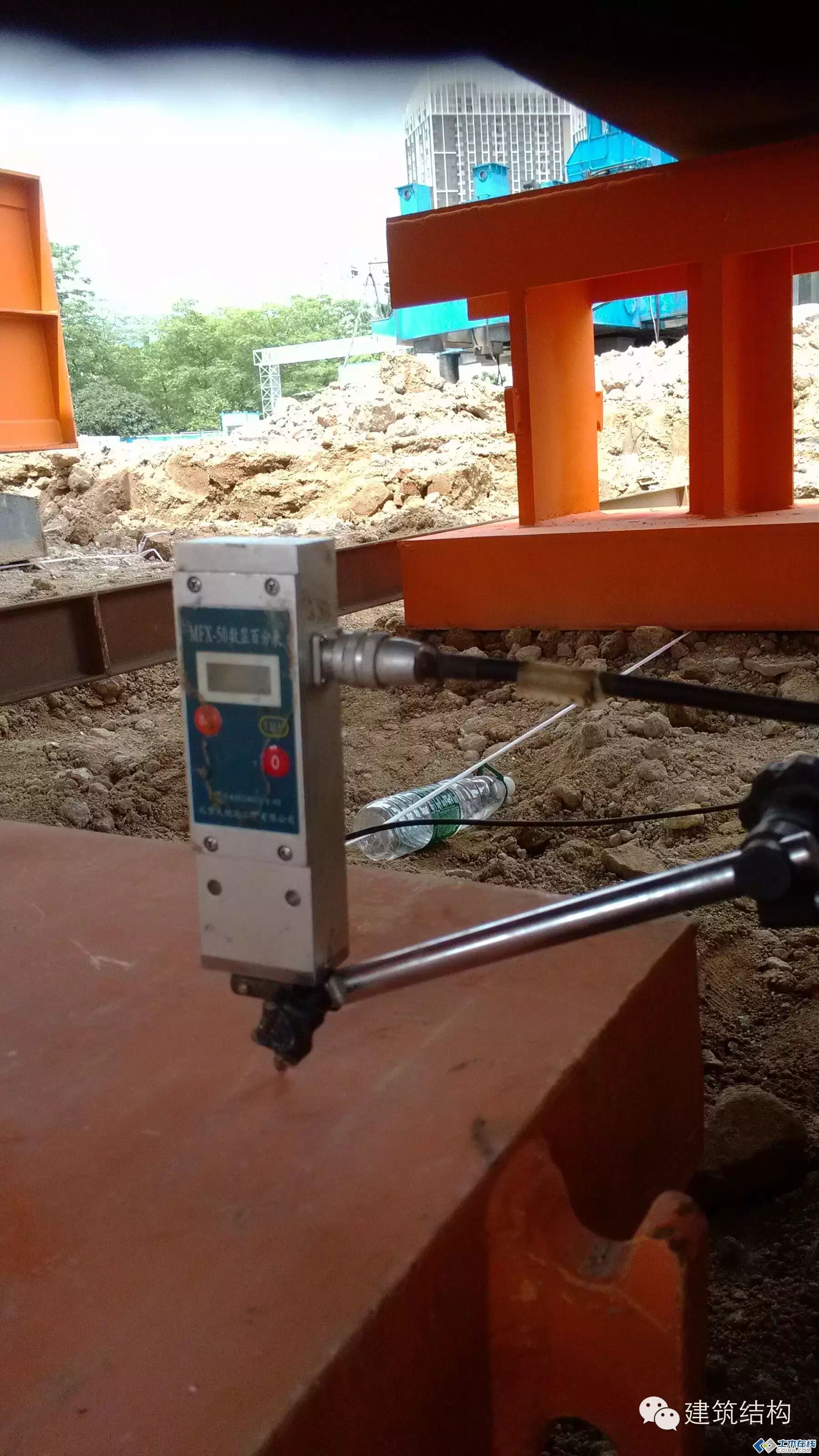

九:桩的静载试验

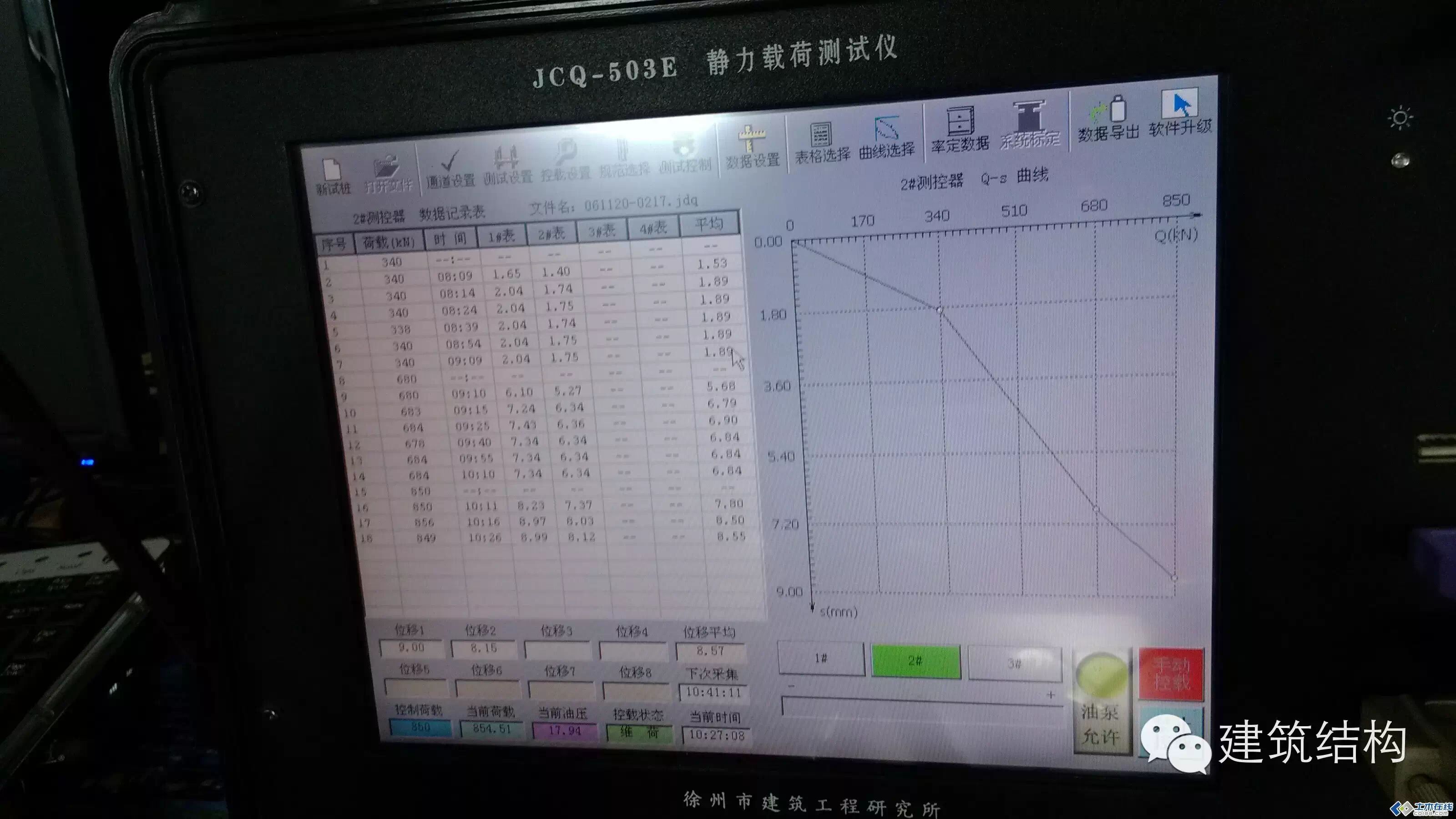

主要是为了检测桩的承载能力,检测时缓慢施加压力到桩的极限承载值的2倍

十:管桩抗拔试验

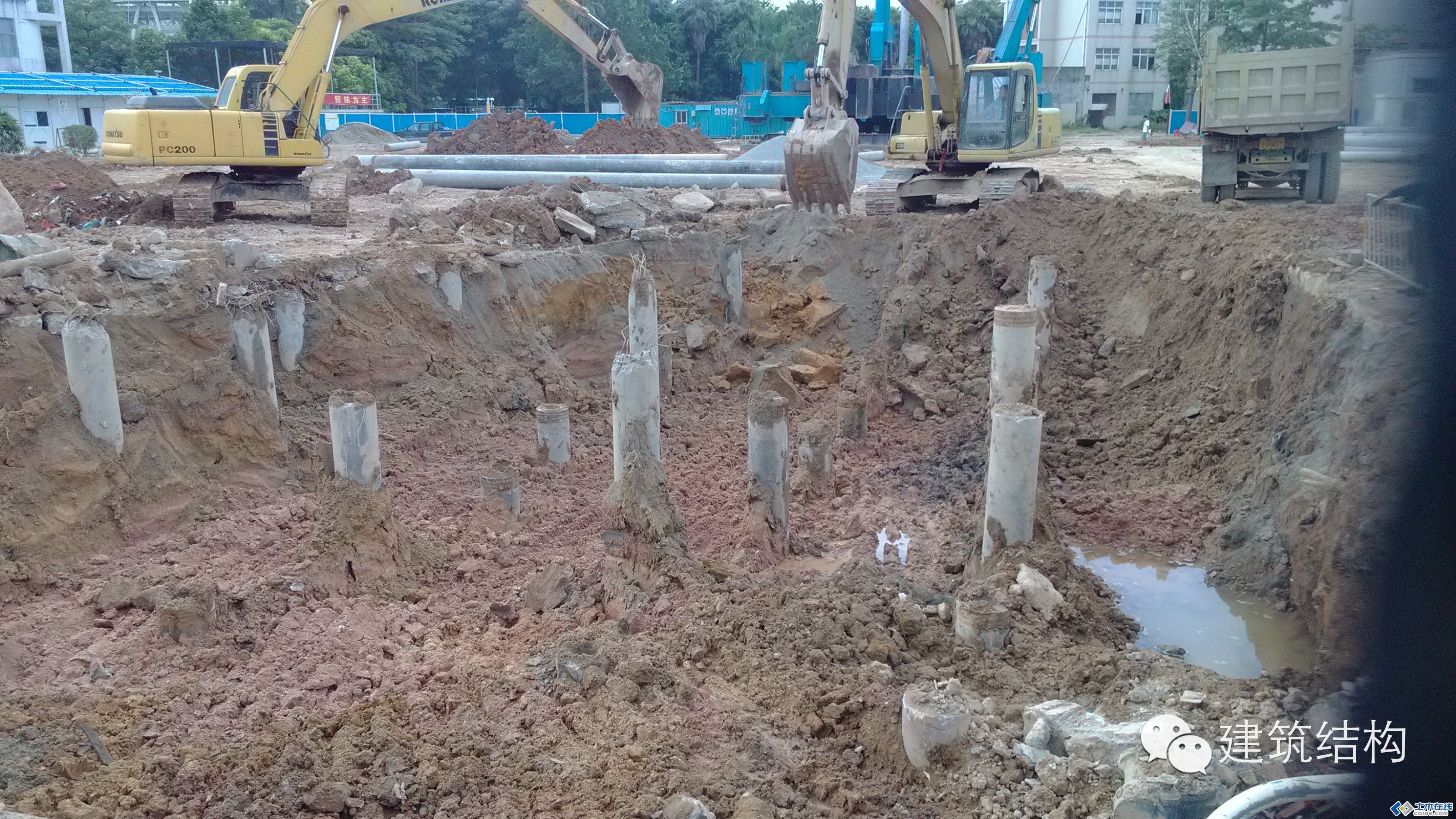

十一:挖桩间土及机械切割桩头

挖桩间土

机械切割桩头
