卫生间防水钢条施工工艺

厨卫安装

卫生间防水钢条施工工艺

2015-06-08 筑龙施工

一.工艺流程

二、材料准备和要求:

三.施工工艺

1.基层处理是决定工序质量的重要因素,对于止水、防水基层要采用毛刷将地面清理后找平。

2.注意墙面的末端开槽深度、尺寸大小,以达到钢条埋入墙内深度不小于50px,钢条按控制标高摆放好,防水砂浆成三角形夯实,面层加网格布压平、收光。

3.顺直度用铝合金条检查,误差不得过3mm。

4. 同时注意止水钢条的安装高度以1m线为基准下去2400px正常卫生间完成面与卧室、客厅高低差为1.5-50px,也就是说止水钢条的标高比卫生间地砖高2-75px。

5.此方案特点是适用于所有住宅卫生间,卫生间如设置地暖可以先做止水坎,止水坎标高略高些(计算出卫生间完成面标高)

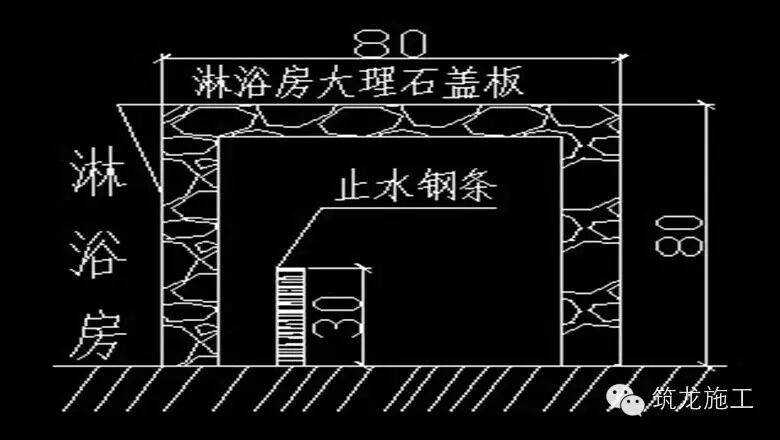

6.止水钢条的安装位置为淋浴房U型大理石盖板的内侧(如下图)。

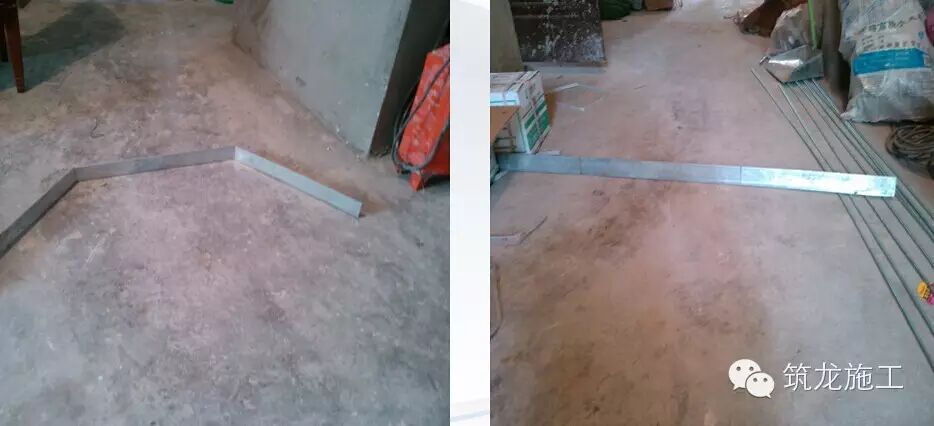

7、材料准备:根据淋浴房的尺寸结合对每户卫生间的实测实量在后场对钢条进行深化加工。尺寸及形状一次定型。

8.控制标高初步固定

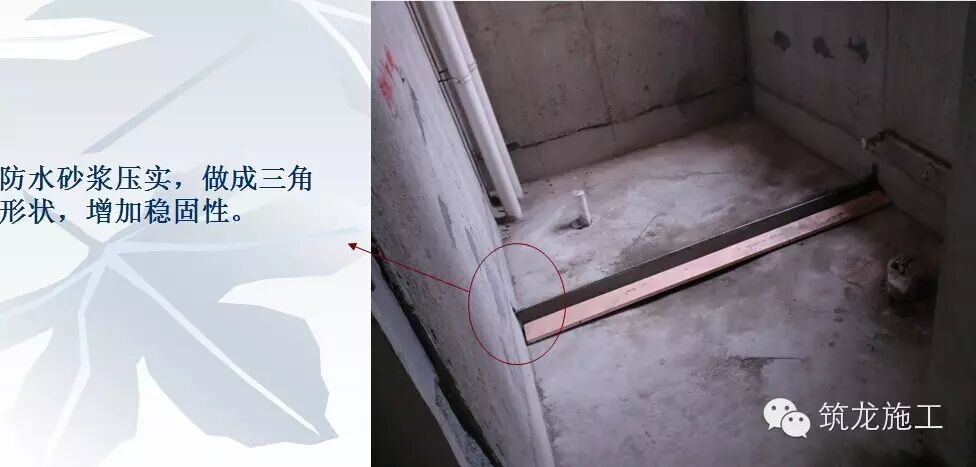

9.固定后防水砂浆成三角形夯实,表面加网格布压光。

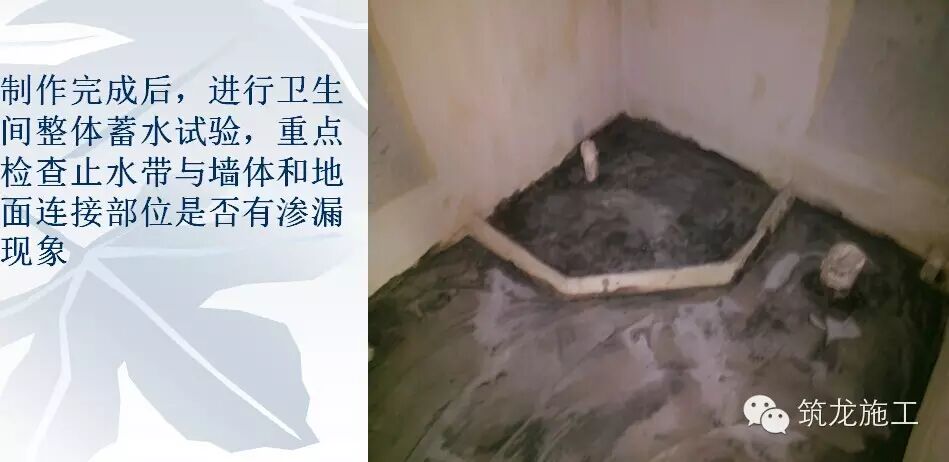

10.防水层涂刷、蓄水试验、保护层施工。

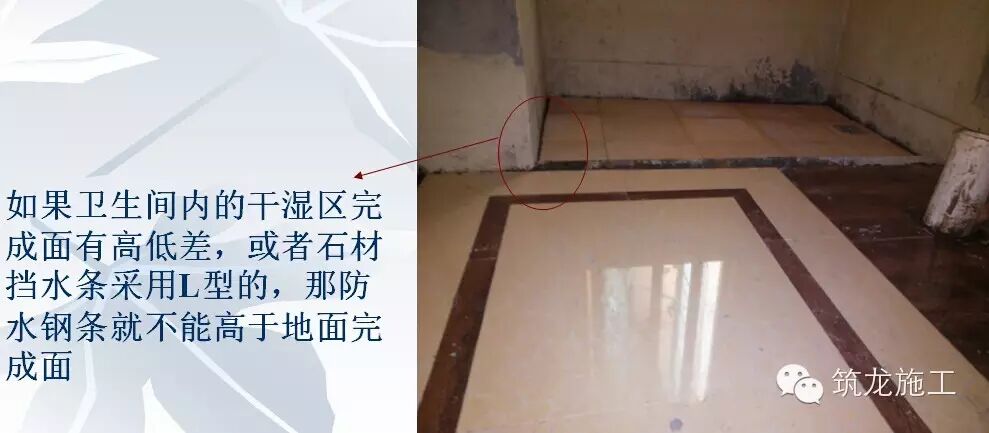

11.防水钢条标高高于卫生间完成面2-75px。

四.验收

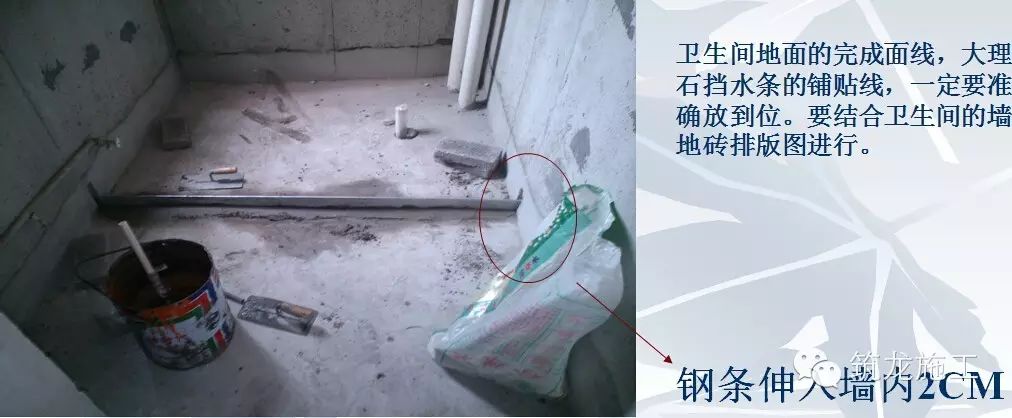

1.钢条末端深入墙内不低于50px。

2.防水钢条标高超出完成面2-75px。

3.砂浆面层需平整,三角形防水砂浆底边为150px。

4. 验收合格后进行防水层、保护层施工。

5. 墙地砖铺贴完成后,验收合格进行成品保护。
