你想要的屋面施工

手机日志

你想要的屋面施工,都在这里了!

2015-08-25 22万人點击關注 施工技术

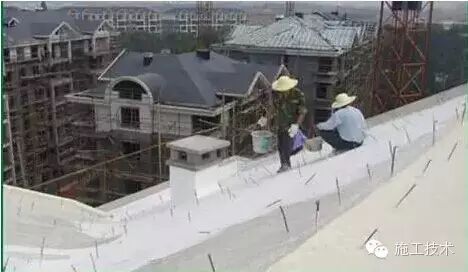

屋面施工的重要性众所周知,因此一定要需要熟悉屋面的各种做法。屋面各种节点细节做法,一起来看一下吧!

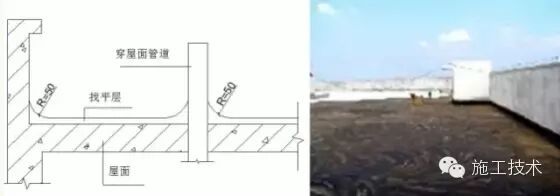

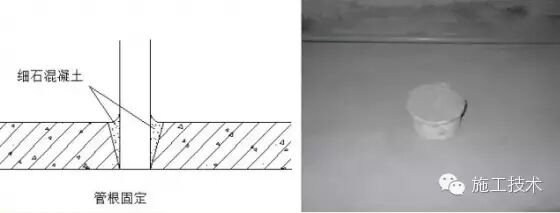

1 保温隔热工程——管根固定穿过屋面和墙面的管根部位,应用内掺3%膨胀剂的细石混凝土填塞密实,将管根固定。

2 保温隔热工程——屋面排气道

排气道通常设置间距小于6m,排气道所围面积小于36㎡,排气道从保温层开始断开至防水层止。排气道应无砂浆、水泥、砂等粉料掺入,确保气体畅通排至排气管。

3 保温隔热工程——排气口

排气出口应埋设排气管,排气管应设置在结构层上;穿过保温层的管壁应打排气孔,屋面排气孔应做到做法一致、排列整齐、外形美观,应设置在纵横分隔缝的相交点处。

4 保温隔热工程——排气口补救方法
当原预留的排气管受到污染或破坏时,可采用管外套管的方式进行补救。套管应套在内管卷起防水卷材的外侧,并向下埋入屋面面层内。

5 找坡找平层工程——留设分格缝

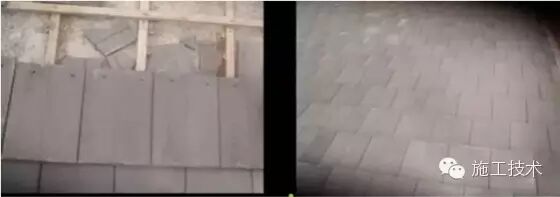

找平层要留分格缝,分格缝的宽度一般为20mm;水泥砂浆或稀释混凝土找平层纵横分格缝的最大间距不超过6m。分格缝内应填嵌沥青砂等弹性密封材料;基层应坡度正确、平整光洁,平整度偏差不大于5mm,无空鼓裂缝;防水找平层、防水保护层、面层的分格缝位置上下相对应,面层分格缝预留位置应满足验收规范规定。

6 防水层——基层处理基层表面保持干燥,并要平整、牢固、阴阳角转角处做成圆弧。干燥程度的简易检测方法,将1㎡卷材平坦地平铺在找平层上,静置3~4h后掀开检查,找平层与卷材上未见水印即可涂刷基层处理剂,铺贴。

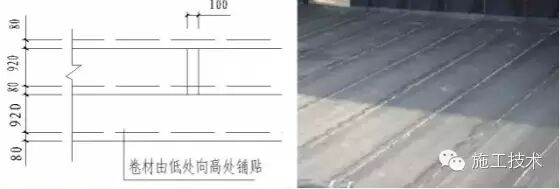

7 防水层——卷材屋面铺贴方向、位置

铺贴从流水坡度的下坡开始,按照先远后近的顺序进行,使卷材长度与流水坡度垂直,搭接顺流水方向;上下层卷材不得相互垂直铺贴,第二层铺贴的卷材必须与第一层错开1/2宽度。

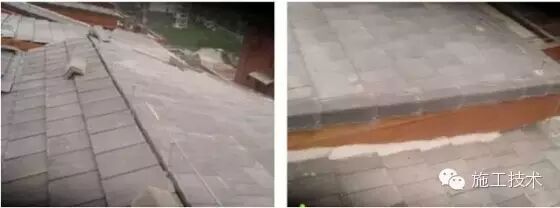

8 防水层——屋面卷材搭接

当采用高聚物改性沥青防水卷材或合成高分子防水卷材时,满粘法搭接80mm,空铺法、点粘法、条粘法搭接100mm。合成高分子防水卷材采用焊接法时搭接50mm。

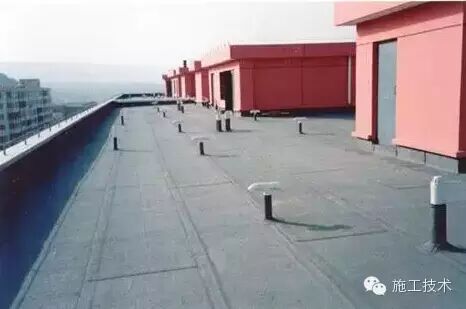

9 防水层——非上人屋面防水卷材保护层涂刷着色剂首先将防水层表面清擦干净,并要保证表面干燥,着色剂色调应柔和,颜色不能过重。卷材保护也可以直接用附有铝箔或石英颗粒的卷材直接作面层卷材,直接作为防水保护层。

10 防水层——地砖铺贴

此种做法适用卷材防水上人屋面。在防水层表面铺摊水泥砂浆进行地砖铺贴,铺贴过程中注意屋面的排水坡向及坡度,雨水口处不得积水;创优工程要做到屋面流水坡向正确、无积水;饰面砖排砖整齐合理、无空鼓,砖缝顺直、宽窄一致;排水口、突出物等周边排砖整齐、美观。

11 瓦屋面——瓦屋面防水

所有阴阳角、预埋筋穿出处应事先做好圆弧;圆弧处粘贴附加层,涂刷严密。涂刷前,基层应干燥、平整。涂刷厚度符合设计要求。成膜前不得污染、踩踏或淋水。

12 瓦屋面——坡屋面保温层

保温层设于防水层之上,上部为35mm(设计确定)厚C15细石混凝土找平层(配ø6@500mmX600mm钢筋网与屋面预留的钢筋固定)。

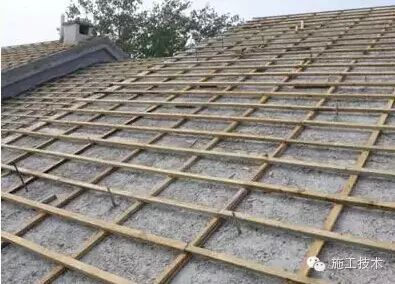

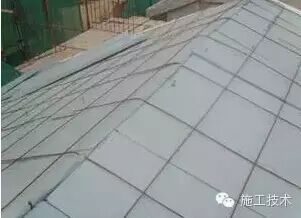

13 瓦屋面——挂瓦层

挂瓦采用方木,底层为顺水条,上层为挂瓦条,顺水条与挂瓦条形成整网与预埋在屋顶结构板上的ø6钢筋连接,挂瓦层方木均要进行防腐处理,还需用涂料将连接筋根部涂刷严密,以防腐防渗。

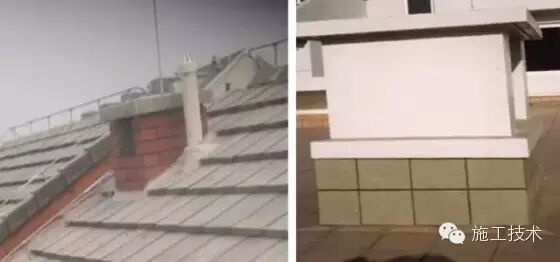

14 瓦屋面——平瓦屋面排瓦控制为保证屋面达到三线标齐,应在屋檐第一排瓦和屋脊处最后一排瓦施工前进行预铺瓦,大面积利用平瓦扣接的调整范围来调节瓦片。大面积铺挂的平瓦上下两层之间的拼缝位置,要求错开半块瓦的宽度(上下两层瓦的光面与麻面不允许在同一条线上);小范围(局部)由于受到结构翻沿的影响,可以使用水泥砂浆抹灰后做假瓦施工。

15 瓦屋面——瓦片固定

第一块瓦找准位置后,使用钢钉在2个预留孔隙穿过后,将瓦片固定在挂瓦条上;接下来将第二块瓦压接在第一块瓦面上,调整位置,确保搭接边筋咬合完整,瓦片方正,之后将其同样固定。

16 天沟、檐沟、檐口的防水构造——卷材防水层
沟内附加层在沟与屋面交接处易空铺宽度不小于200mm。卷材防水层应由沟底翻上至沟外延顶部,卷材收头应用水泥钉固定,并用密封材料封严;屋面排水沟纵向流水坡度不应小于1%,水落口周边半径500mm范围内坡度不应小于5%,檐沟表面平整美观、线条顺直,流水畅通、无积水现象。

17 天沟、檐沟、檐口的防水构造——女儿墙收口做法

屋面与女儿墙交接处,做水泥踢脚并涂刷防水性外墙涂料。踢脚与墙面及屋面面层之间留伸缩缝,并填塞嵌缝油膏等柔性防水嵌缝材料。

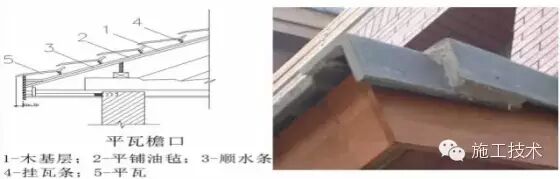

18 天沟、檐沟、檐口的防水构造——瓦屋面的檐口构造

平瓦、波形瓦的瓦头挑出封檐板的长度宜为50~70mm,如果瓦的尺寸较大,可适当加大,但不大于100mm。

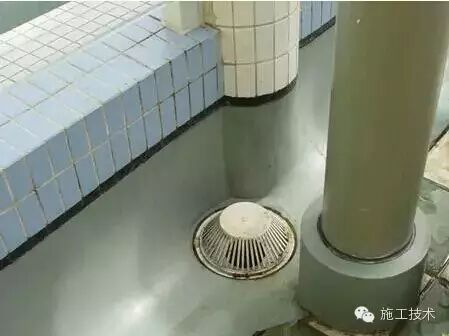

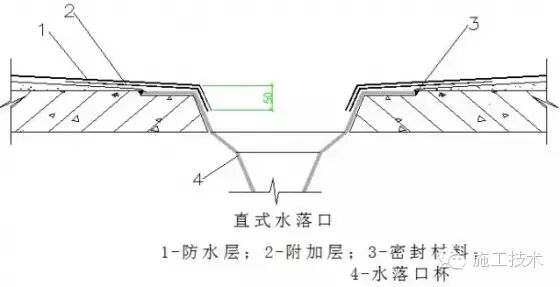

19 水落口及水落管——直式水落口的防水构造
屋面直式水落口周围半径500mm范围内坡度不应小于5%,水落口面层排砖整齐、勾缝光滑平整、水落口处无积水现象、水箅子起落灵活,整体达到最佳观感质量。水落口杯与基层接触处应留宽20mm、深20mm凹槽,嵌密封材料。

20 水落口及水落管——水落管及排水口

屋面外露竖向水落管每节不少于一个管卡,且安装牢固;水落管内径应不小于75mm,距墙应不小于20mm,排水口距水簸箕宜为150~200mm;管卡应设在靠近水落管接头处、弯头处。

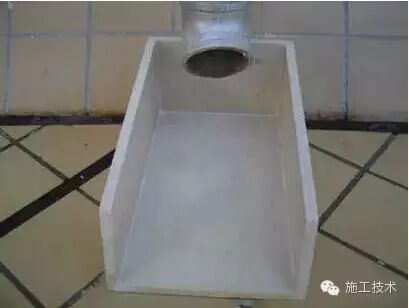

21 水落口及水落管——屋面水簸箕做法

水簸箕可以采用如图的石材边角料加工制作;也可以按照传统做法采用砂浆制品。

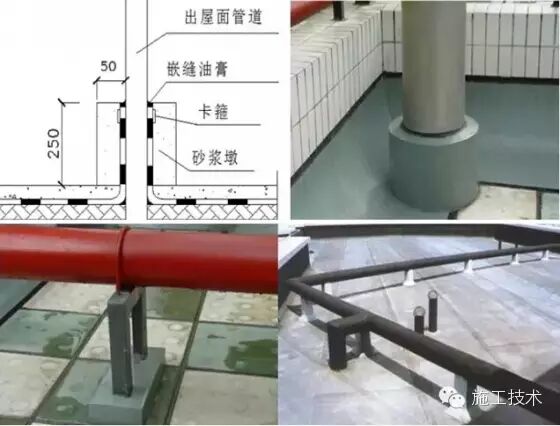

22 出屋面水管及支架
管道根部按照防水要求做法八字角和附加层,卷材卷起至少250mm,上端用卡箍固定。砂浆墩与管道之间填塞柔性防水嵌缝油膏。砂浆墩外侧可根据设计要求的颜色和材质涂刷防水型外墙涂料。伸出屋面管道、支架根部的找平层应做成圆锥台,管道根部500mm范围内,找平层应抹出高度不小于30mm的圆台;管道与找平层间应留20mm×20mm的凹槽,并嵌填密封材料;管道根部四周增设防水附加层,宽度和高度均不小于300mm,该部位防水层收头处用金属箍(或镀锌钢丝)拧紧,并用密封材料封严;保护墩应盖住防水收头,与屋面面层之间留置分格缝。

23 出屋面风管及支架
排风道、屋面检查孔等处屋面平瓦与立面结构相交部位,除使用与屋面配套的柔性卷材泛水处理外,必须全部使用防水砂浆将瓦与结构(木条)之间的缝隙填满灌实。
