万科混凝土工程钢筋施工

个人日记

A1:场地布置合理,原材料与半成品分开堆放

A2

:材料标识牌,600*450mm

A3

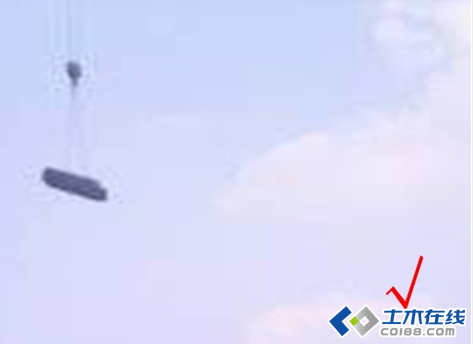

:长条钢筋采用塔吊直接吊运,严禁单股钢丝绳吊运(打‘×’表示错误做法)

A4

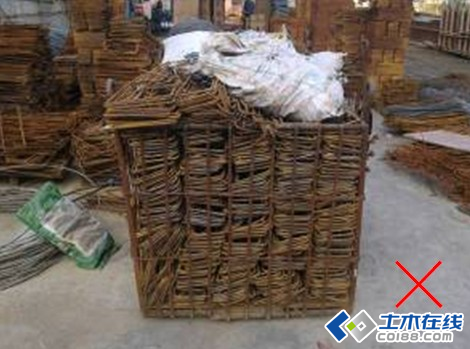

:箍筋采用料斗吊运,严禁装载超过料具上口(打‘×’表示错误做法)

A5:墙柱钢筋绑扎要求画线绑扎,水平(箍筋)钢筋间距满足设计要求,水平筋或箍筋与每根主筋相交位置绑扎到位,严禁跳绑

A6:钢筋在浇筑混凝土前,用PVC管保护主筋不受污染

A7:距离浇筑板面500mm处加箍筋,固定柱主筋偏位

A8:墙、柱钢筋直径≥20mm,采用机械接头

A9
:墙、柱钢筋直径<20mm,采用电渣压力焊

A10:柱核心区箍筋:加工焊接成如图所示钢筋笼,梁钢筋绑扎完成时一同下沉到预定位置

A11
:梁钢筋绑扎主筋间距分布均匀,箍筋绑扎到位(箍筋与每根主筋相交位置必须有效绑扎牢固)

A12:梁主筋直径≥20mm,采用机械接头;梁主筋<20mm采用焊接或绑扎搭接

A13
:主次梁交接处,主梁方向箍筋在交接位置按设计图纸间距绑扎

A14
:梁、柱箍筋按抗震要求,弯成135度角

A14
:梁钢筋一排筋与二排筋采用分隔筋隔开,分隔筋直径主筋直径或25mm;分隔筋距支座边500mm设置一道,中间每隔3m设置一道

A15:板面筋在边支座锚固时,直接延伸到梁最外面一根钢筋的内侧弯下

A16
:板配筋采用双层双向+分离式配筋,取消分离式配筋形式(面筋推荐不小于Ф8,具体以设计为准)

A17: 面筋锚固端与梁箍筋(主筋)、墙主筋(水平筋)绑扎牢固,面筋绑扎要满绑

A18:
板底筋绑扎前,画线控制间距,建议采用弹线控制

A19:
板面筋采用满绑(纵横钢筋交接位置都必须进行绑扎),不得出现隔一绑一的跳绑形式

A20:
楼板上预留洞口≥500mm,封口处采用U型钢筋

A21: 板内阳角增加7根直径同板面筋的放射钢筋,长度不小于1700mm

A22
:柱、墙钢筋垫块:墙、柱采用成品塑胶内撑条,纵横间距≤600mm;柱主筋垫块采用成品塑胶垫块,沿柱角部≤600mm设置一个,墙体纵横间距≤600mm

A23:板(梁)底筋垫块:采用预制成品垫块,板间距1000*1000mm;梁底部每500mm布置2个放置在角筋位置

A24:板面筋垫块:采用H型预制成品垫块。间距600*600mm

A25
:钢筋搭接焊:表面平整、光滑,无凹陷、焊瘤、裂纹、气孔、咬边、夹渣等质量缺陷,雨天严禁作业

A26
:电渣压力焊:焊包凸出面不少于4mm,不得出现偏心、气孔、裂缝、咬边、夹渣等缺陷,雨天严禁作业
A27:墙上埋管采用钢筋焊接固定

A28
:断开的箍筋与止水钢板焊接

A29
:钢筋混凝土墙体上预留洞采用钢模预埋定位

A30
:钢筋混凝土中采用预PVC止水节
